Ну что, продолжим знакомится с фактами. А лучше, как говорил один герой книги «Мастер и Маргарита», проведем сеанс черной магии с ее разоблачением. Без разоблачения нам никак, куда ж без него? Хотя помните, чем закончился это сеанс для конферансье Бенгальского и Аракадия Апполоновича, особенно настаивавших на разоблачении? Итак, начинаем разоблачать нашего Застройщика. А для этого посетим ка стройплощадку.
Начнем… у нас сейчас будет прям как у Булгакова: « ...Итак, выступает знаменитый иностранный артист мосье Воланд с сеансом черной магии! Ну, мы-то с вами понимаем, — тут Бенгальский улыбнулся мудрой улыбкой, — что ее вовсе не существует на свете и что она не что иное, как суеверие, а просто маэстро Воланд в высокой степени владеет техникой фокуса, что и будет видно из самой интересной части, то есть разоблачения этой техники, а так как мы все как один и за технику, и за ее разоблачение, то попросим господина Воланда!...». Я ведь тоже за технику и разоблачения. Поэтому...
Поехали!

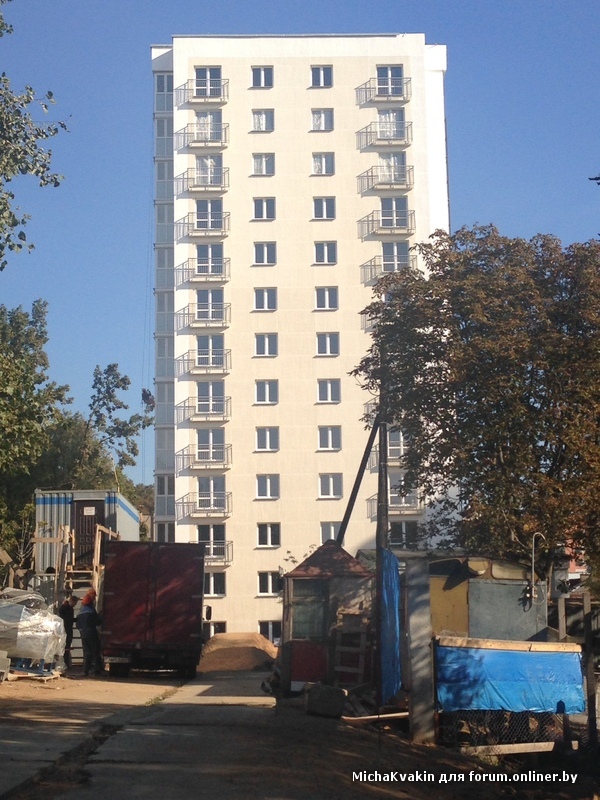

Факт №4: Вид дома со стороны ул. Калинина. Фасад готов, пришла машина, привезла очередную плитку для МОПов. Идет рагзрузка:

Факт№5: завели вентиляторы для вентиляции паркинга

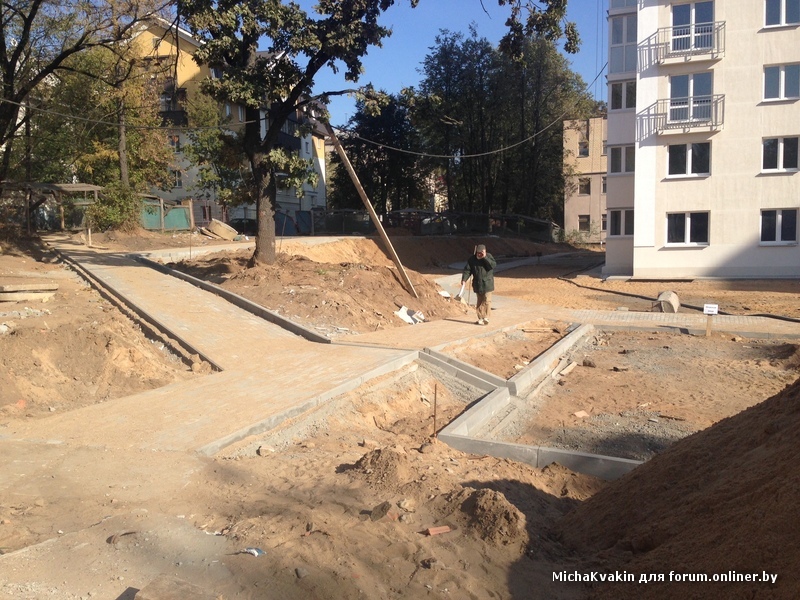

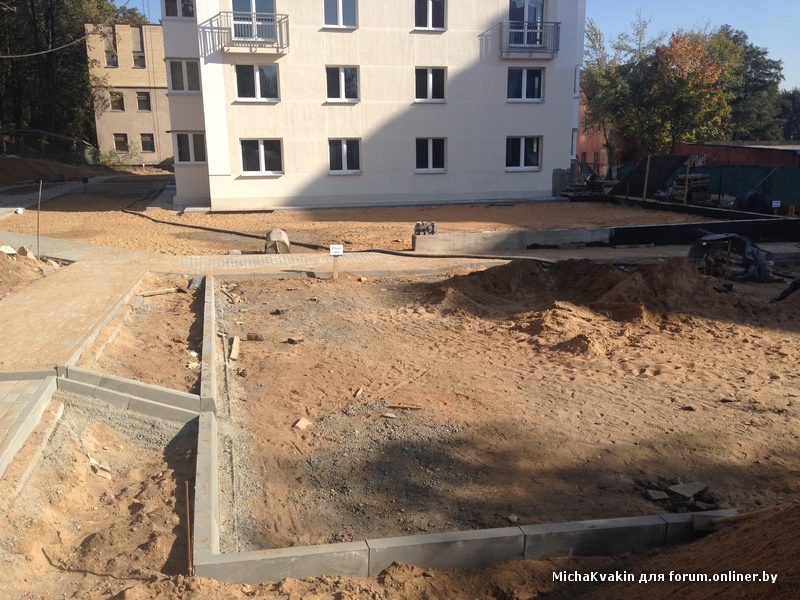

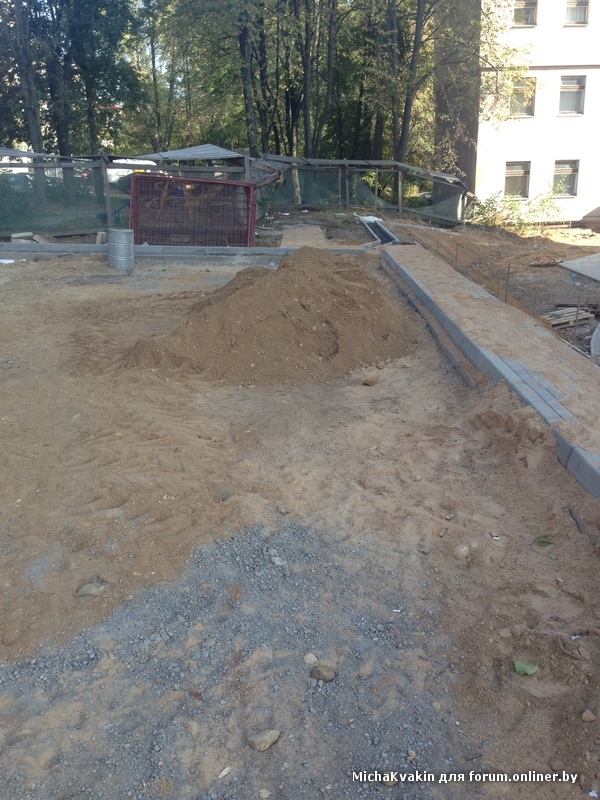

Факт№6: продолжается благоустройство, готовы все дорожки, ливневки

Это стояночка со стороны Калинина

А это со стороны Черного

На следующей неделе к работам приступает Зеленстрой

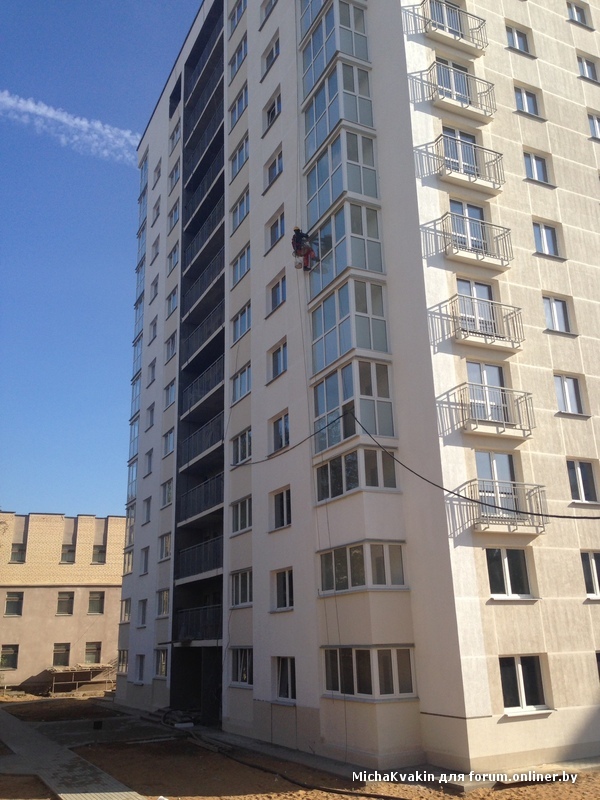

Факт №7: люльки сняты, альпинисты устраняют мелкие недочеты

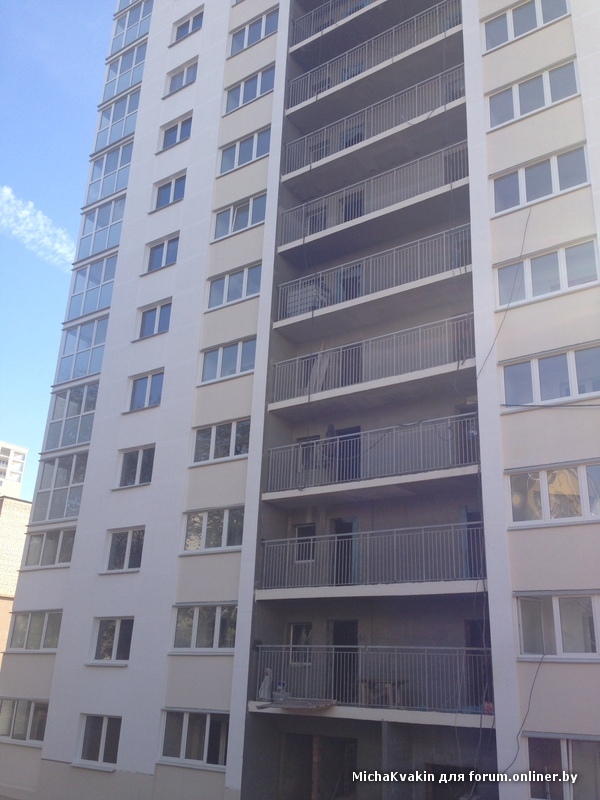

Факт№8: Фасад со стороны К. Черного. Все готово, двери на лестничных клетках не ставят, потому что в дом заносят еще трубы, плитку, материалы, как показывает практика, двери легко при этом ухандокать, а вот восстанавливать сложнее, поэтому это в последнюю очередь

Окна на последнем этаже не ставили, т.к. люльки мешали, в ближайшие дни их установят

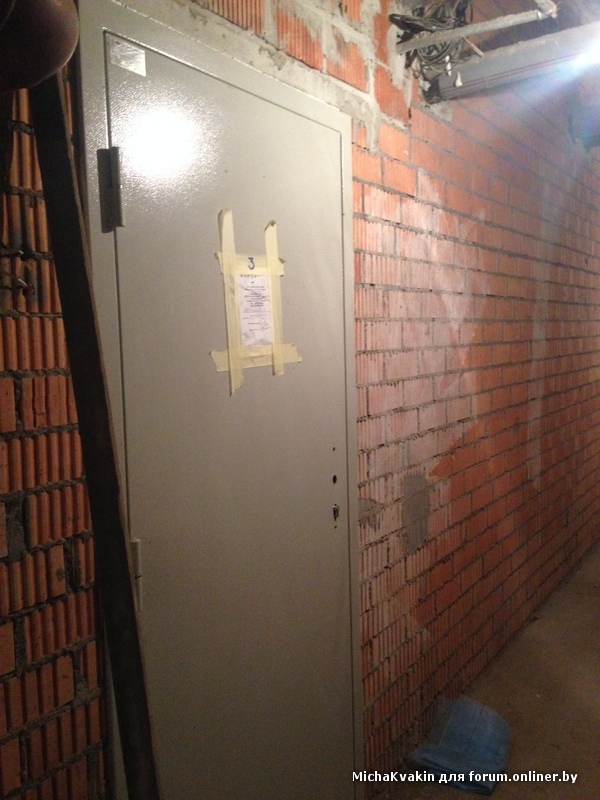

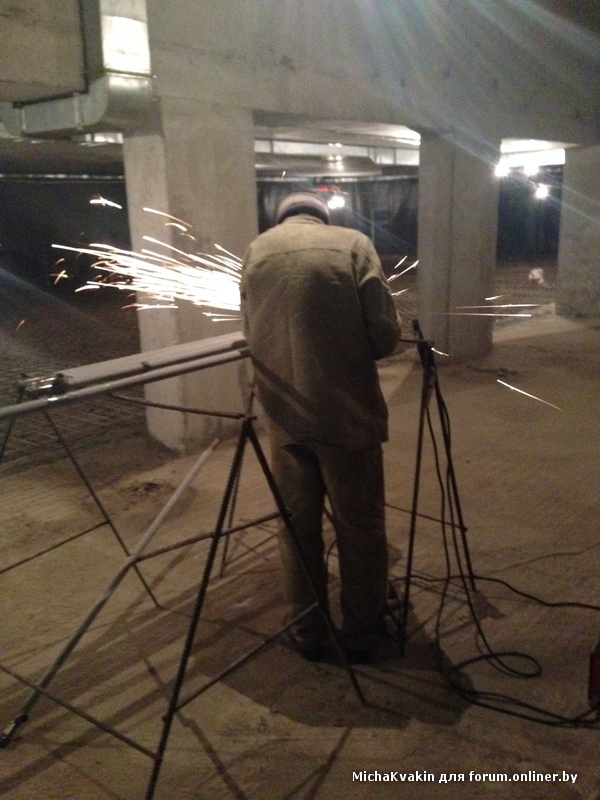

Факт №9: В паркинге залит первый слой стяжки, установлена армирующая арматура, с Пн начинают заливку второго слоя.

Установлены вентиляционные короба

Идет установка системы пожаротушения

Ещё завезены короба, складированы около въезда в паркинг

Факт №10: на лестницах уложена плитка

За Сб и Вс должны дошпаклевать потолки
Факт №11: плитка уложена в коридорах

Потолки/стены зашпаклеваны, в МОПах пока не красят, чтобы не ухандокать
Факт№12: все квартиры готовы, лишь в некоторых осталось сделать незначительные объемы работ. Зайдём в парочку.
Чистовая стяжка везде готова

Установлены итальянские радиаторы

Практически везде установлены подрозетники и распределительные коробки

И щитки слаботочки

Сделана поквартирная разводка водопровода и канализации, смонтированы каркасы, готовятся зашивать стояки ГКЛ

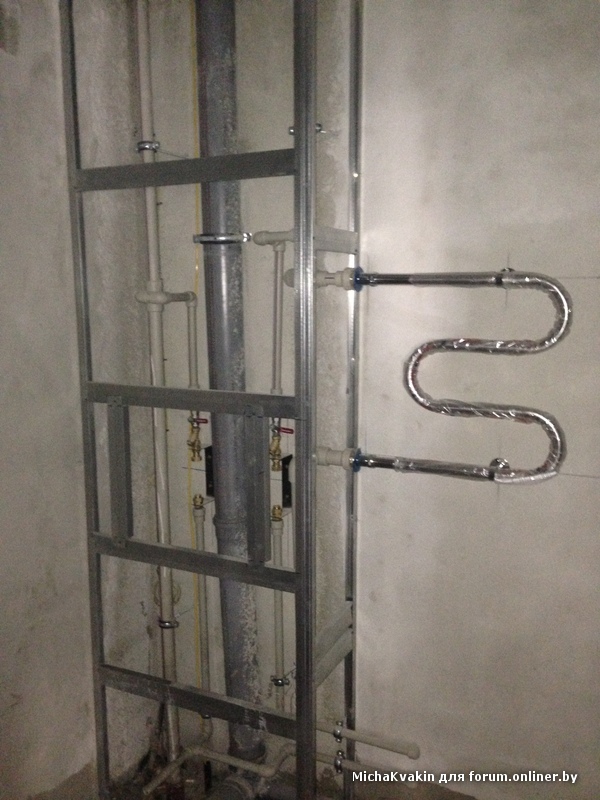

Установлены полотенцесушители

Факт№13: На лестничных клетках установлены электрощитки

И датчики задымления

Завезены короба под пожарные рукава

Счетчики тепла, электрические, воды пока не ставят, это всегда в последнюю очередь, что б не украли.

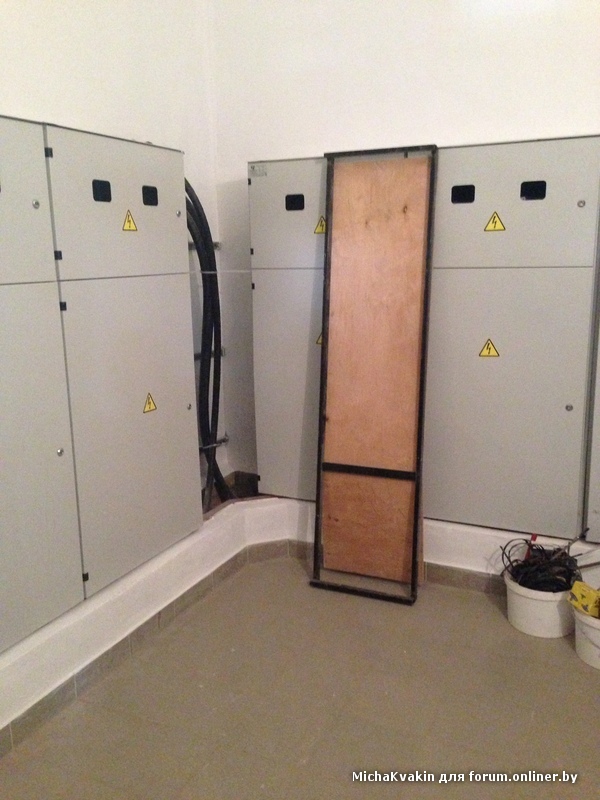

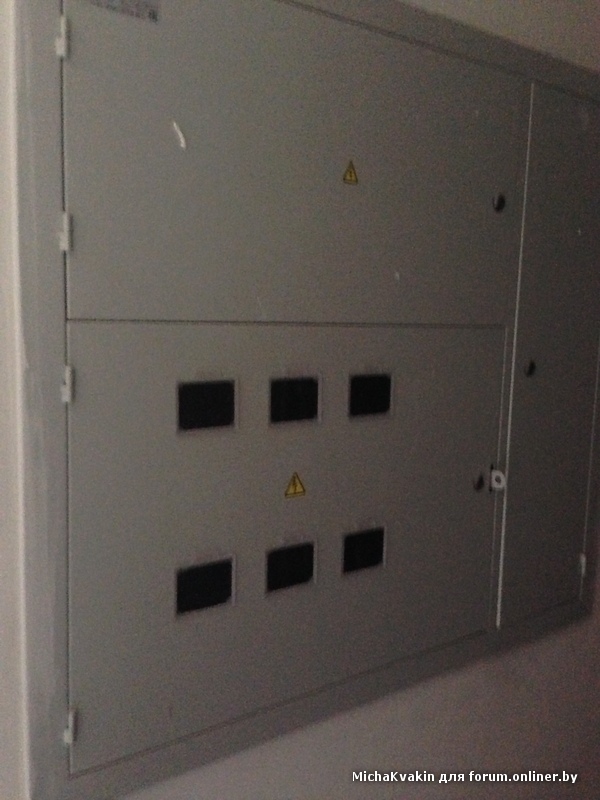

Факт №14: Электрощитовая готова

Факт №15- теплоузел сдан и опечатан

Готовы вспомогательные помещения в подвале

Факт №16: произведена реконструкция трансформаторной подстанции с установкой нового трансформатора
Факт №17: пришли лифты, находятся на СВХ, на следующей неделе приступают к монтажу

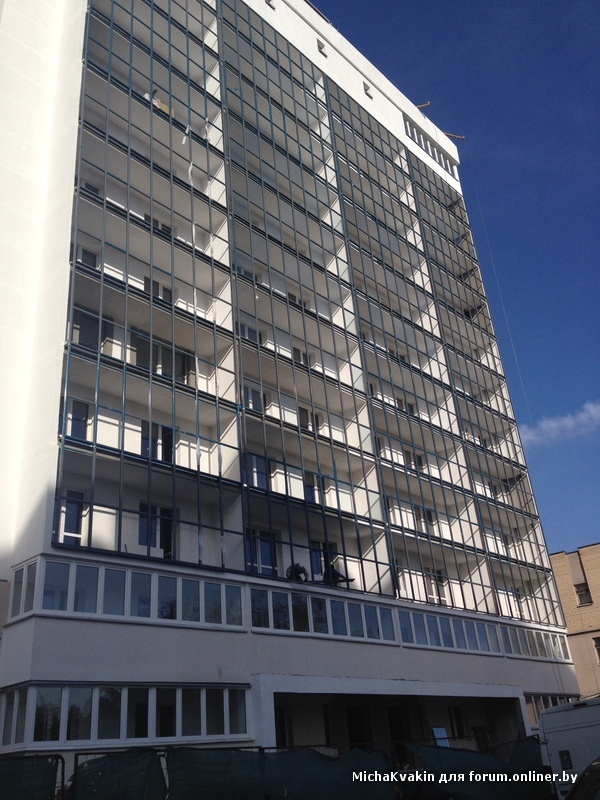

Факт №18: продолжается установка панорамного остекления со стороны проспекта.

Пока ставят «глухари», кто интересовался- окна с этой стороны будут открываться, специально уточнил для вас.
Факт №19: информация о том, что с дольщиков собрались взять деньги за 5 квартир, да еще и тех, которые на 13эт- это фантазия покруче Кира Булычева.
Как я понял, в психушке перевозбудились по поводу 5 квартир, которые Застройщик обязан передать Мингориспоклому в счет так называемого «усредненного сноса» (они же «социальные» в народе). Кто не знает: это квартиры, которые застройщик безвозмездно передает городу типа для расселения тех, чью дома попали под снос. Речь идет о где то 7% площадей квартир в каждом сдаваемом доме ( от этого сбора освобождаются дома для льготной категории граждан, но если в таком доме кто купит квартиру, на кого льготы не распространяются, ему тут же врубят этот усреднённый снос, ну законы у нас такие), показатель устредненного сноса утверждается Мингорисполкомом каждый год в зависимости от затрат на отселение в среднем по городу. Этому постановлению сто лет в обед, чего все так перевозбудились??? Есть постановление Минсройархитектуры по формированию сметы, затраты эти Застройщик включает в смету, а все что в смете- мы уже оплатили.
Факт №20: строительная готовность дома- 1 ноября.
Факт №21: ну и последнее разоблачение сеанса черной магии

Факт №22: Ну а те, у кого есть мой тел- звоните, для вас у меня есть еще 20 фактов.
Вот такой вот получается наш дом
