Ввиду существующей экономической ситуации, повлиявшей на покупательскую способность и на всю строительную отрасль в Беларуси, внесены определенные коррективы на этапе реализации заключительного этапа нашего проекта. Они не коснутся качественных показателей – проектная документация по поселку сформирована, вносятся последние коррективы по размещению магазина.

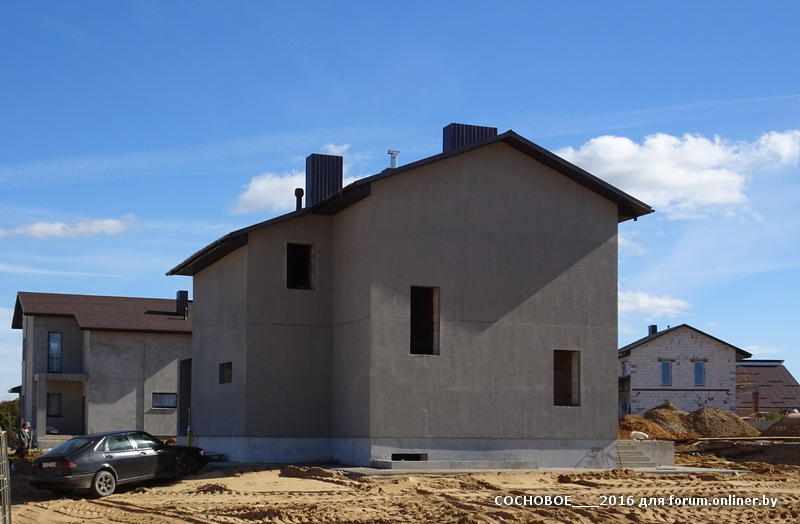

Обещанные элементы инфраструктуры – магазин с административными помещениями на втором этаже, зеленая зона на месте карьера, пожарная башня и ограждение по периметру поселка (с учетом указаний районного архитектора) будут исполнены, но не все к концу текущего года, а с переносом на благоприятный период следующего.

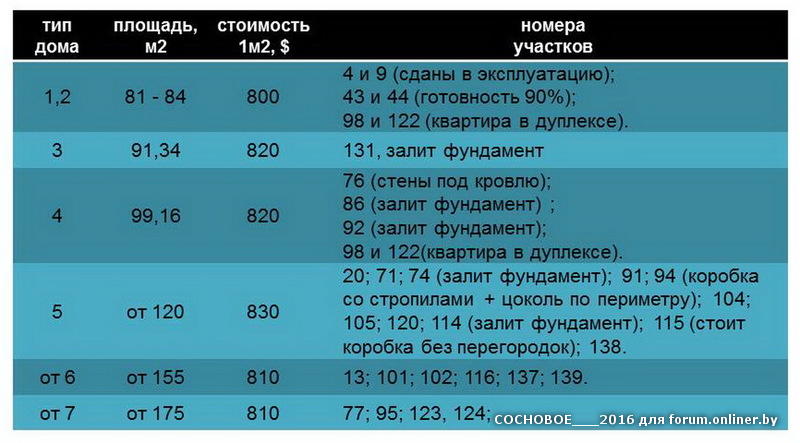

Замена пруда на зеленую зону, пожарная башня и др. непредвиденные и довольно серьезные расходы не включались изначально в проект и расчет, но были одобрены исходя из планов реализации всех коттеджей. Не реализована еще седьмая часть, несмотря на предложенную акцию и скидки. Покупатели просят длительную рассрочку или связаны с реализацией своей недвижимости. Часть средств, которые планировалось вложить в инфраструктуру, находится в построенных, но нереализованных объектах (их 8 ), есть объекты, реализованные в рассрочку до конца года.

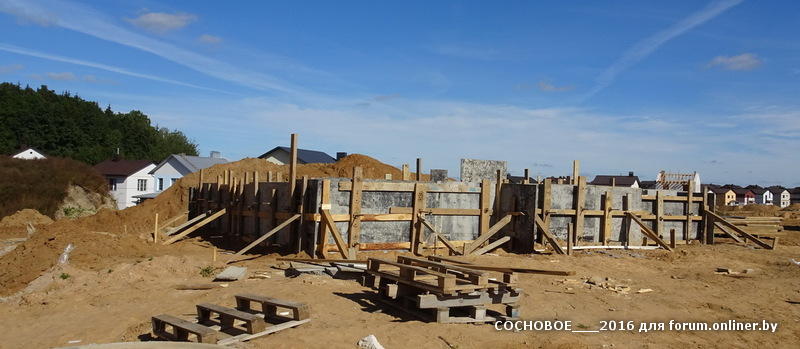

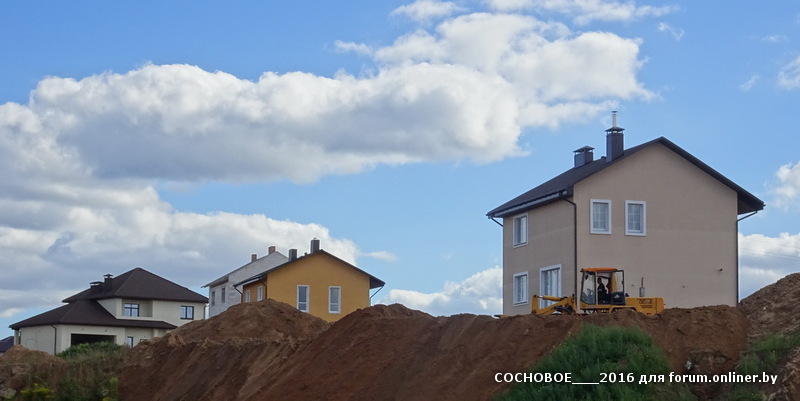

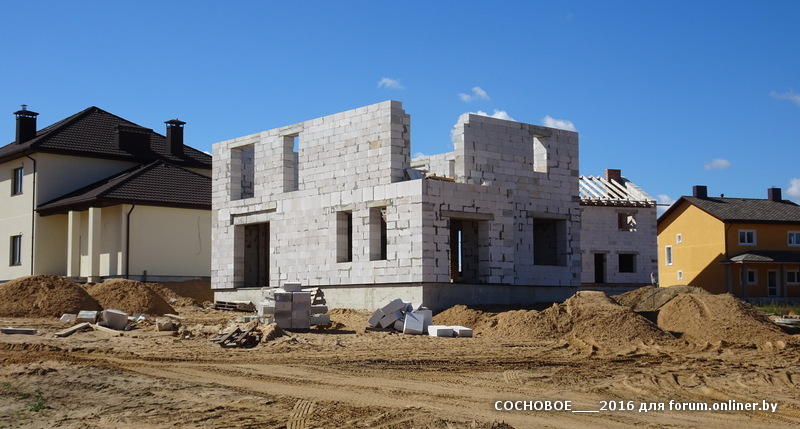

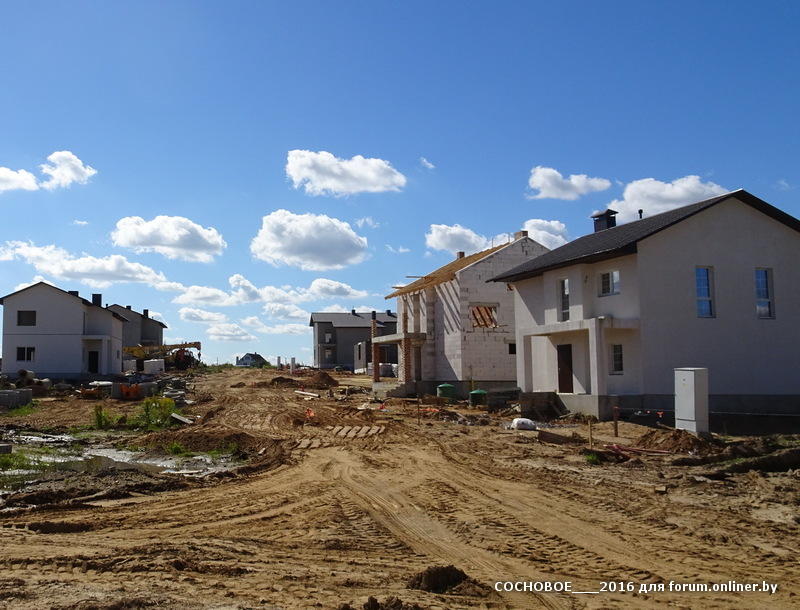

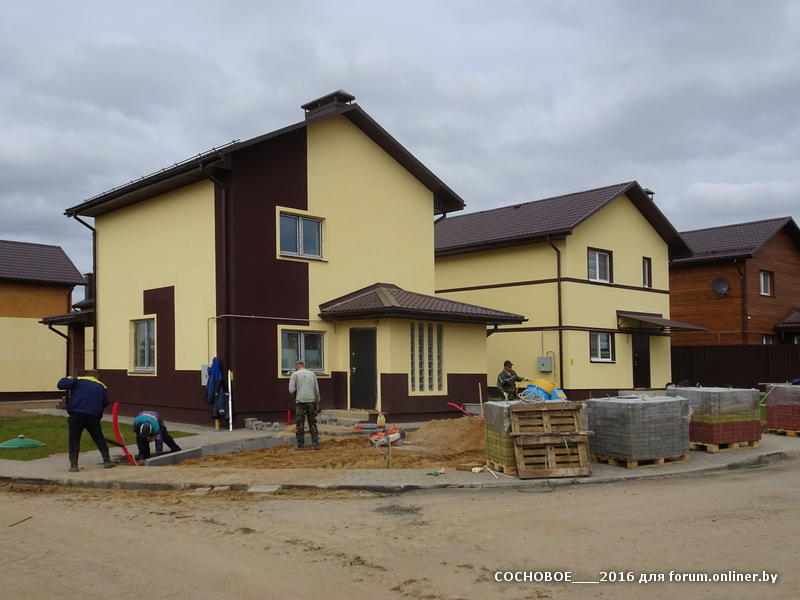

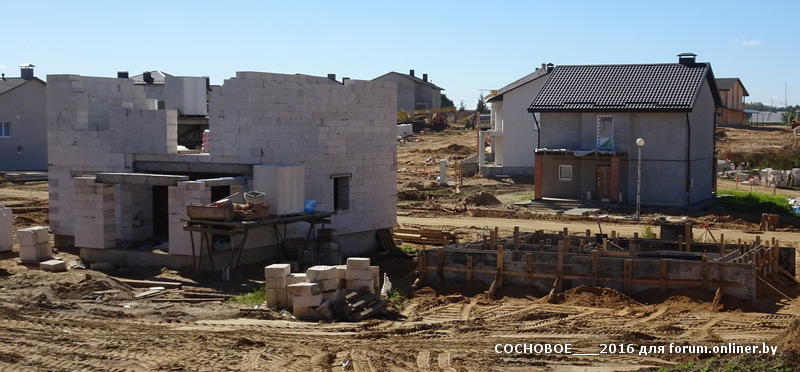

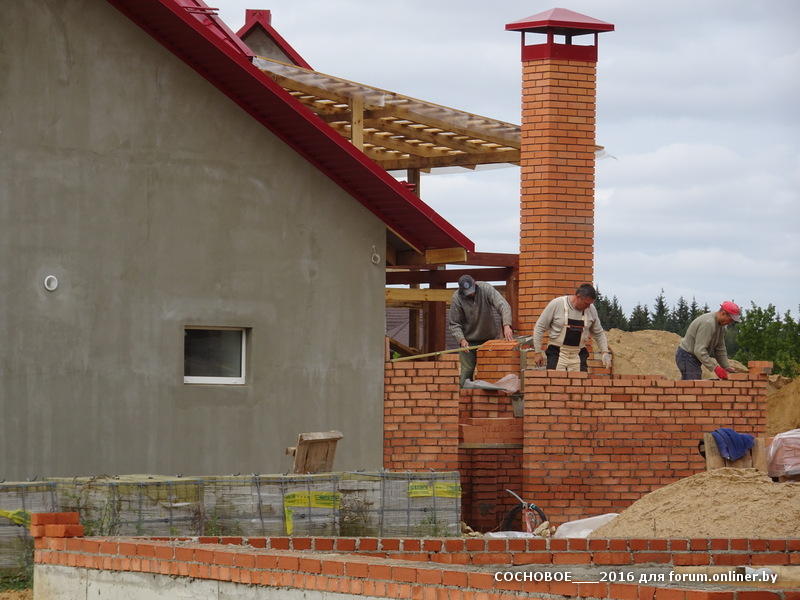

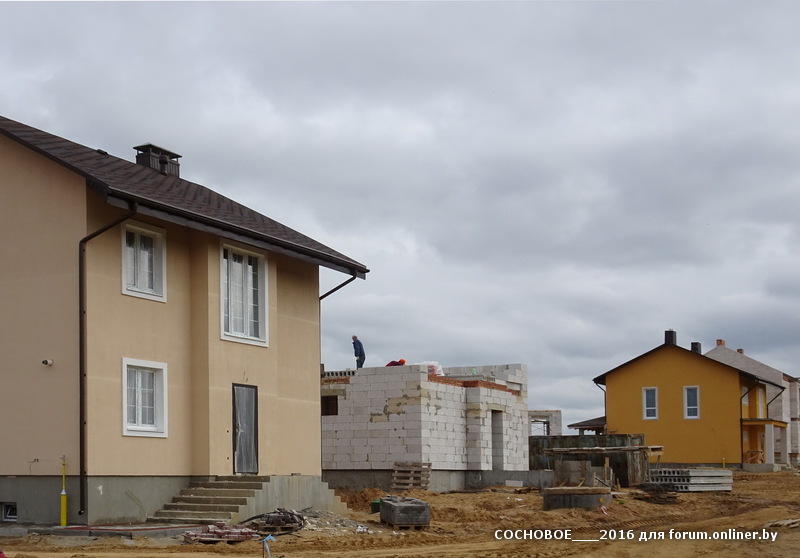

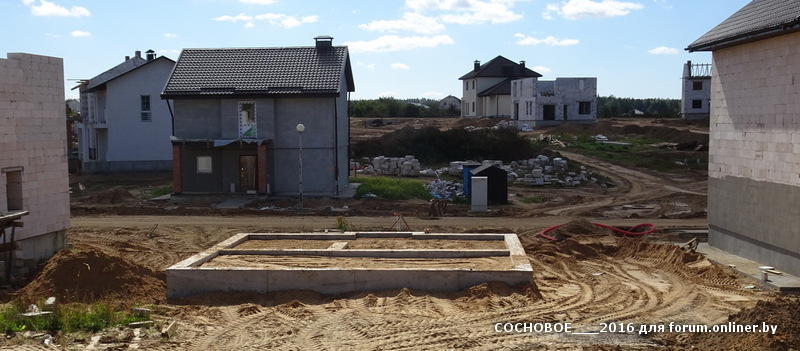

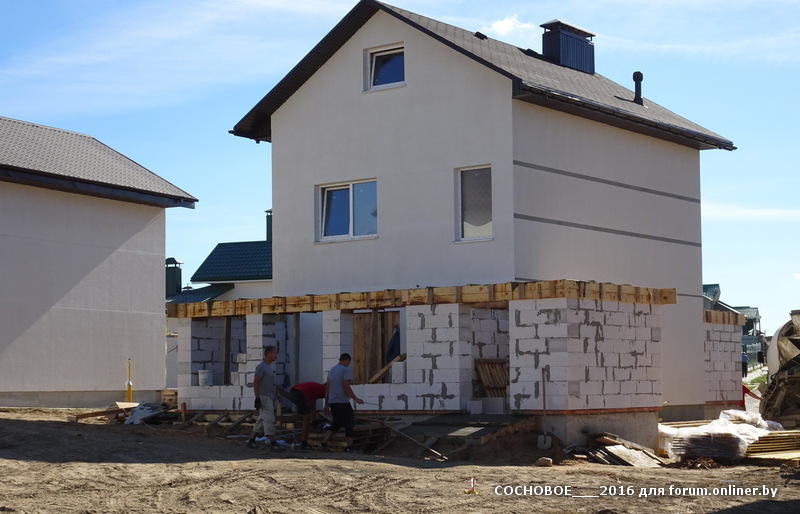

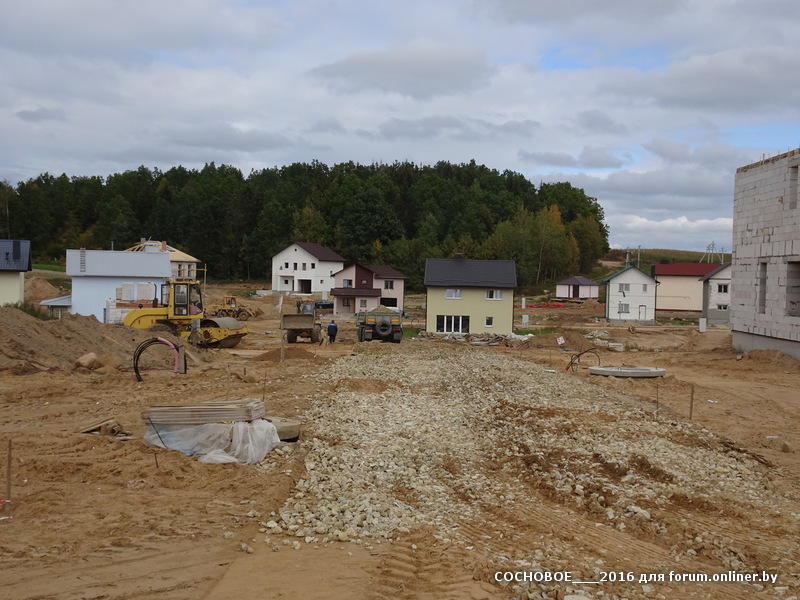

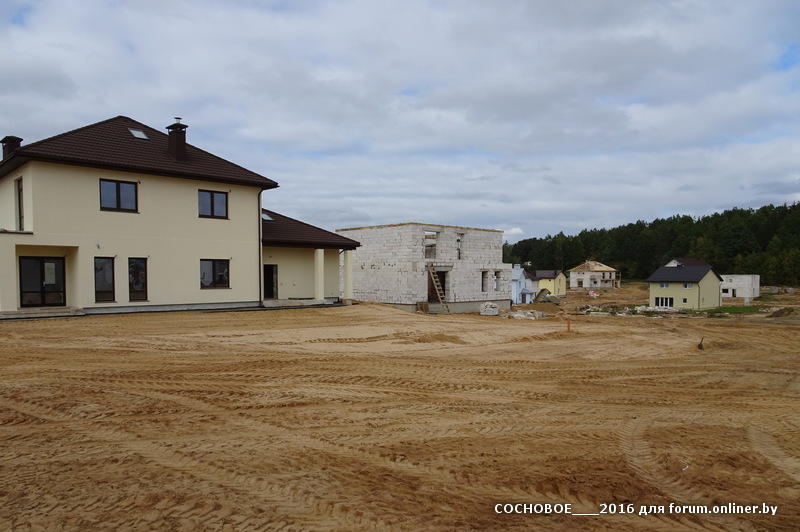

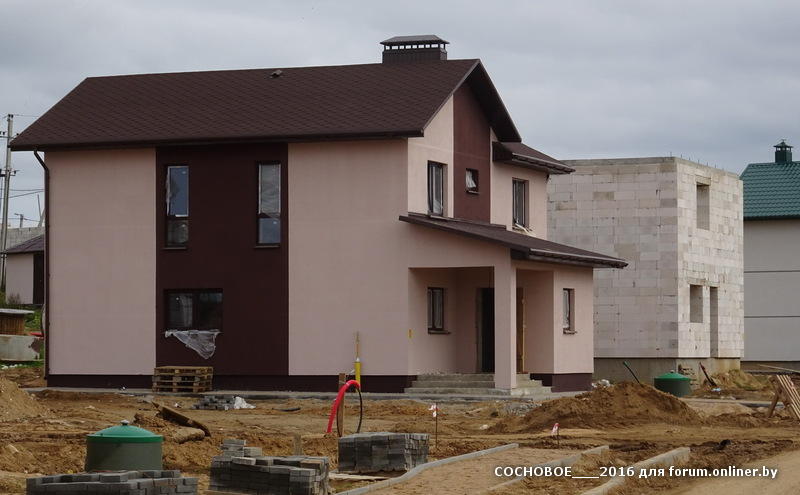

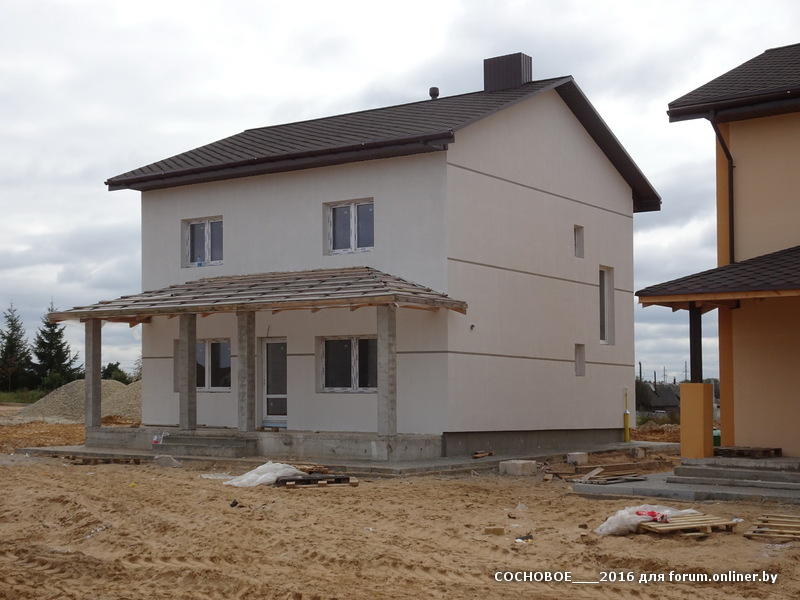

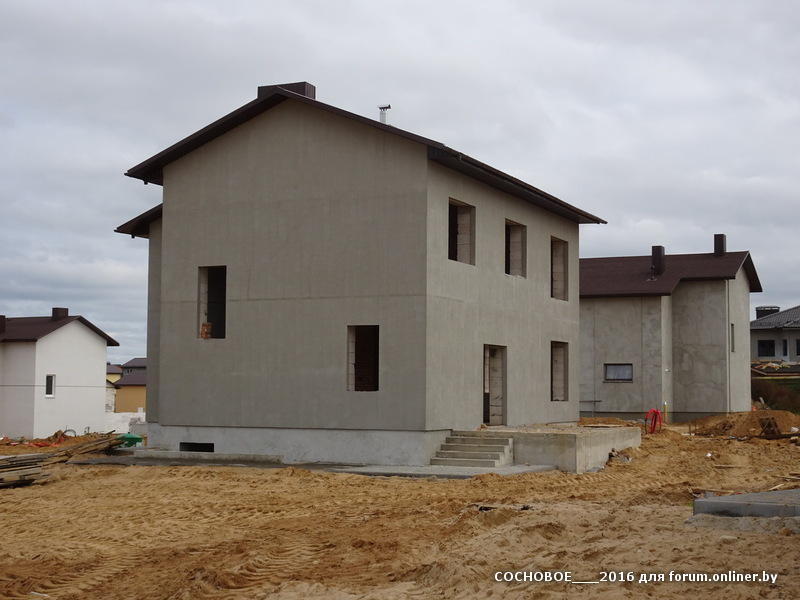

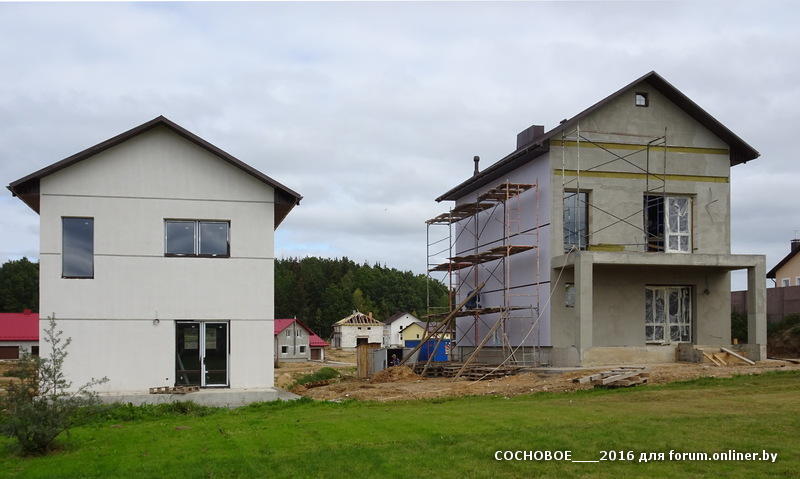

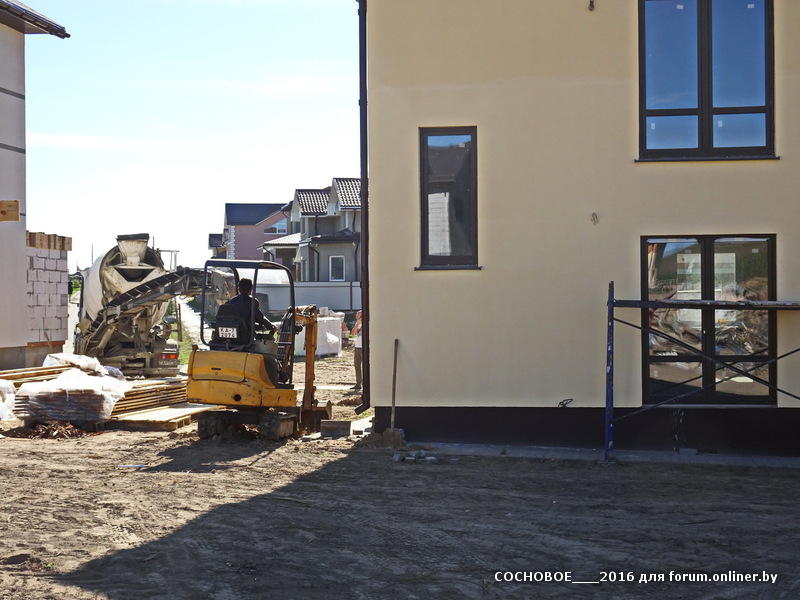

Объективно присутствуют задержки и проволочки с нашей стороны. С целью экономии издержек при малых объемах работ и успешной реализации всего проекта в условиях текущего финансирования без привлечения сторонних средств будут оптимизированы и наши строительные ресурсы.
Руководство ДСПМК-94 понимает важность принятых на себя обязательств и необходимость создания комфортных условий для проживания всем нашим дольщикам в построенных ими домах. Развитие ситуации будет освещаться либо на сайте, либо на форуме.
К концу 2016 года будут выполнено:

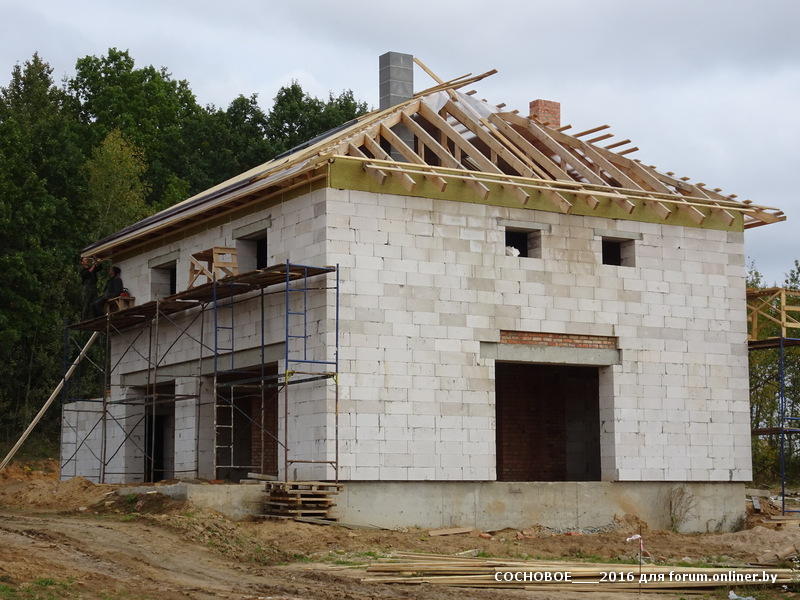

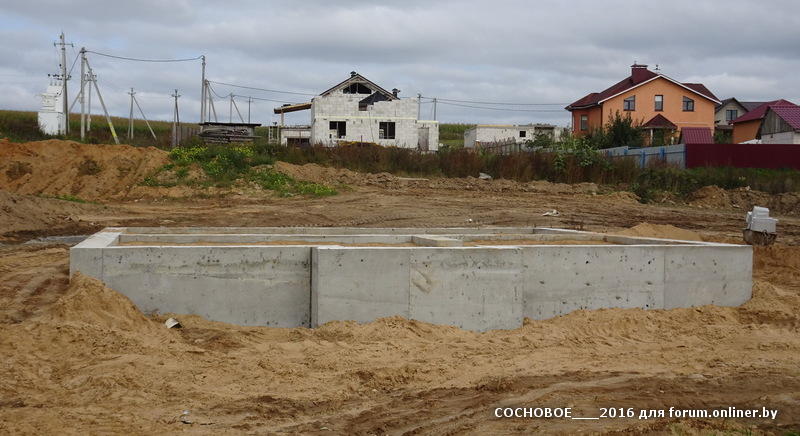

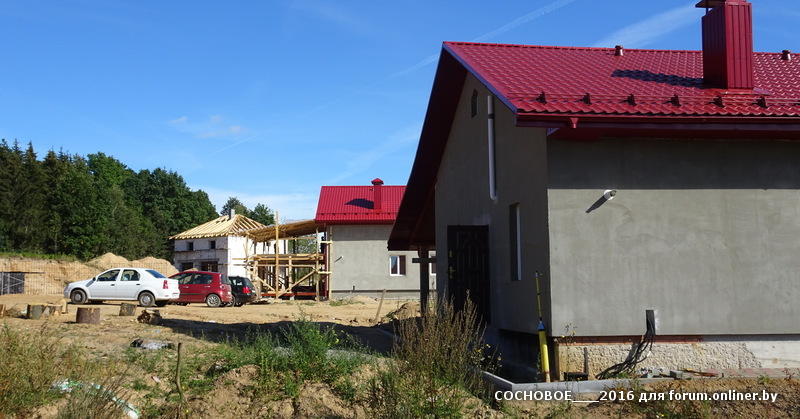

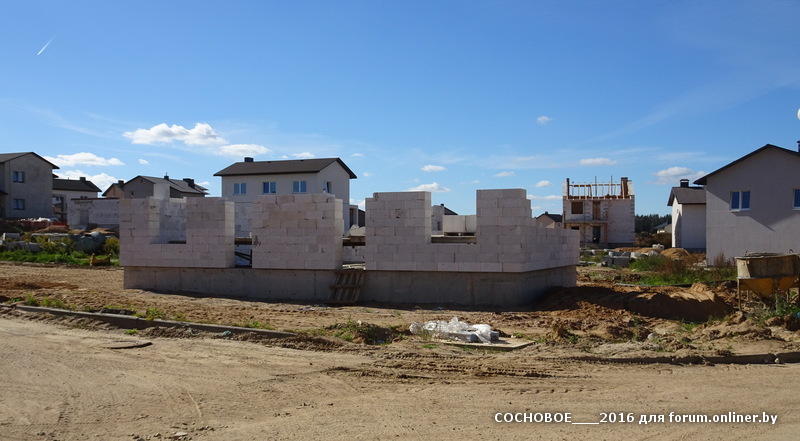

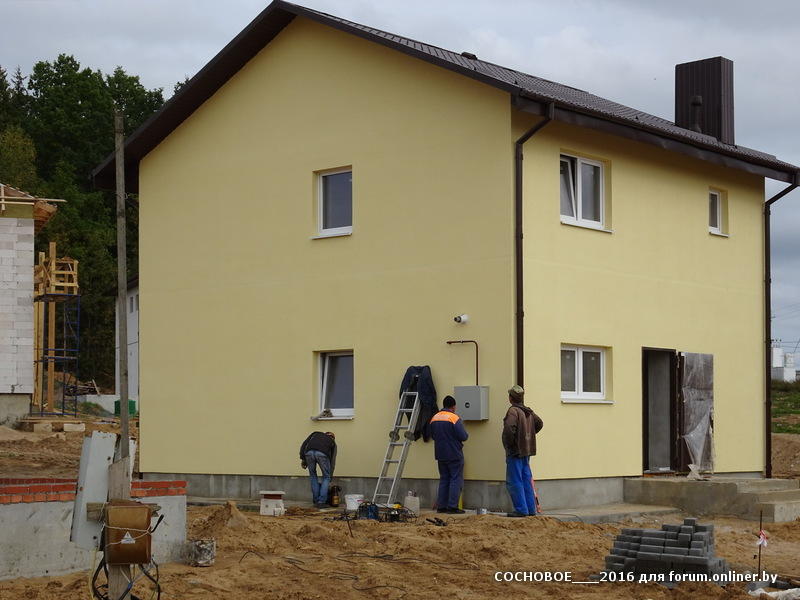

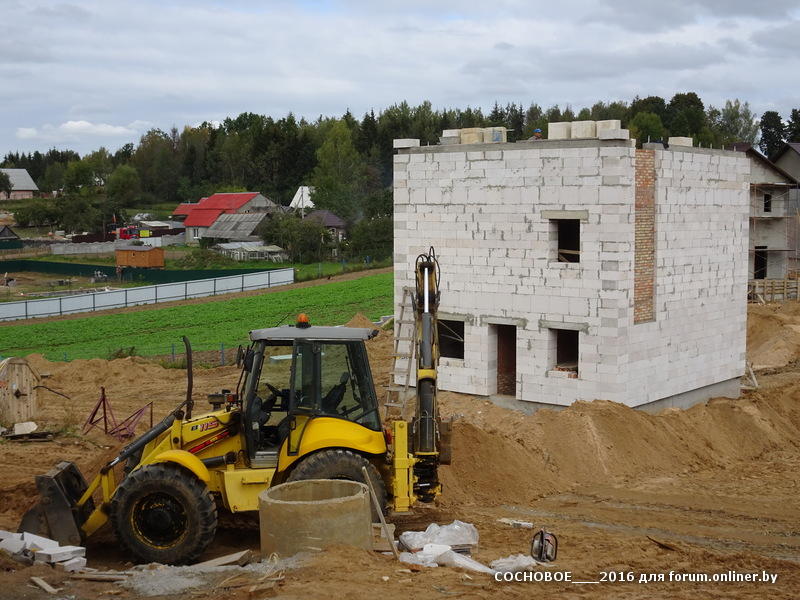

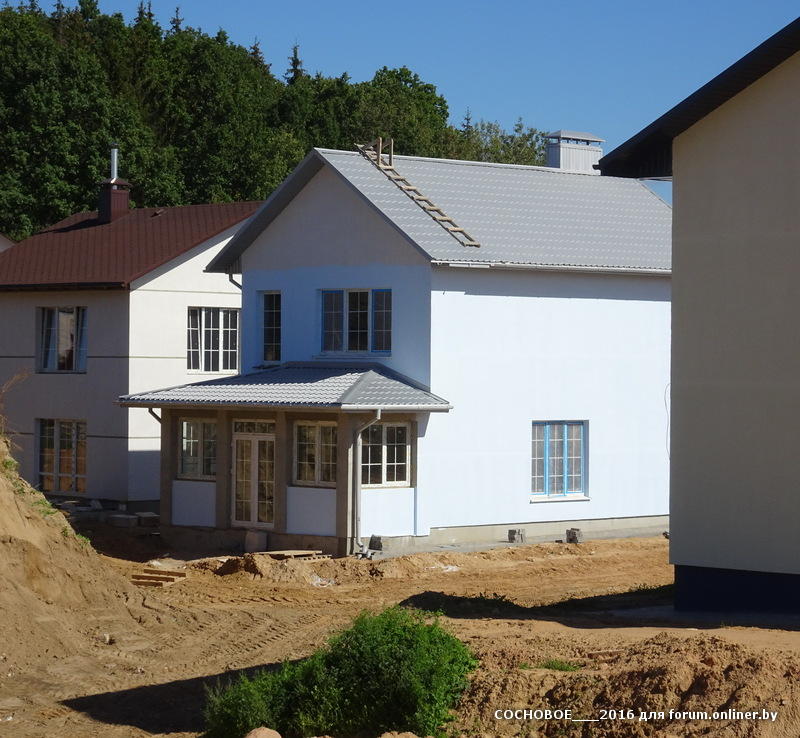

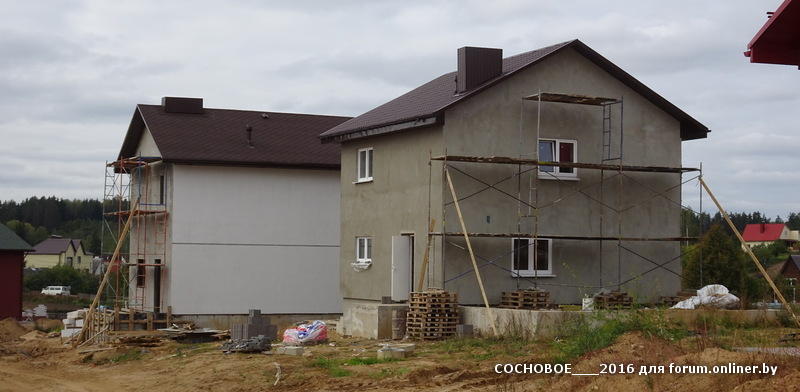

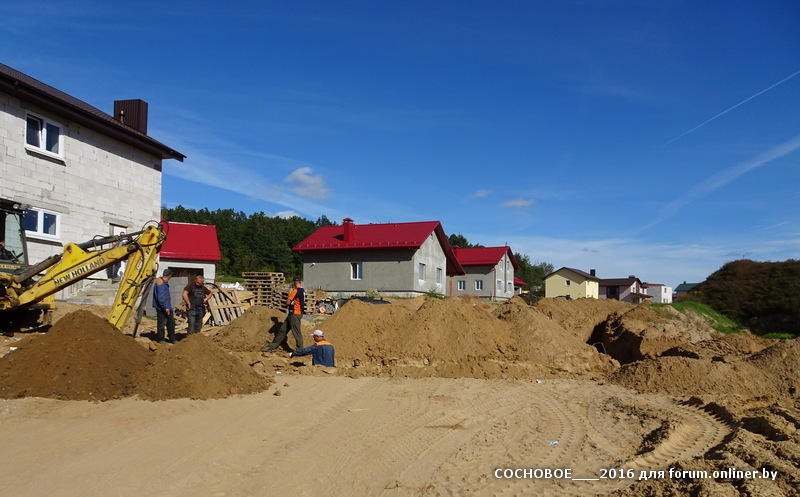

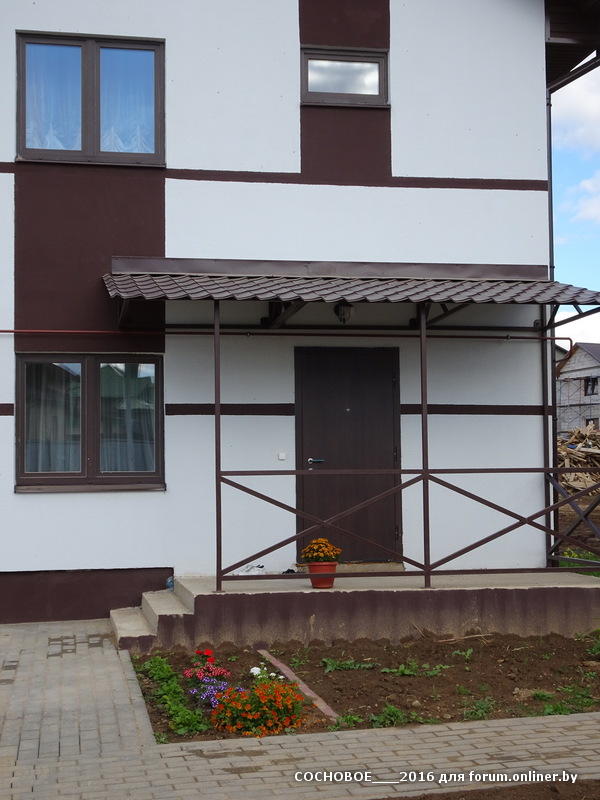

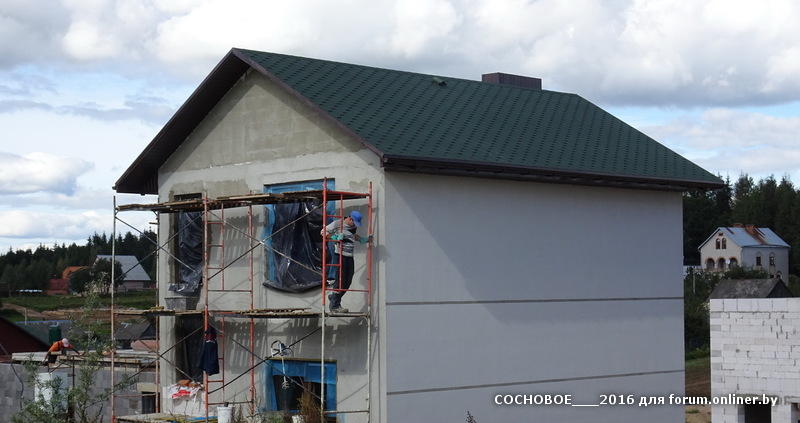

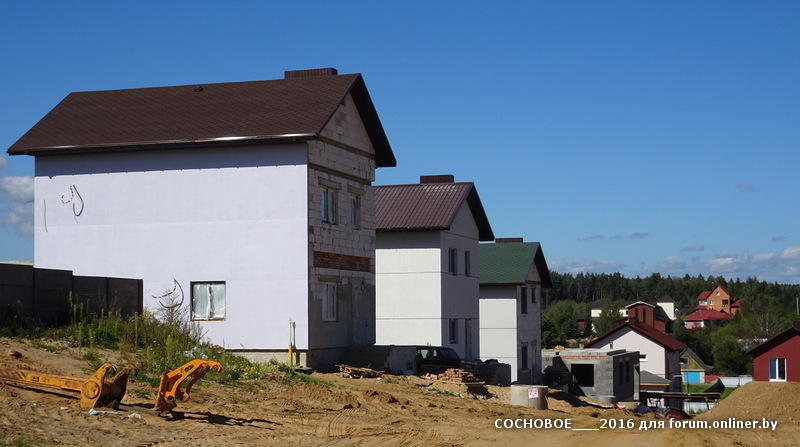

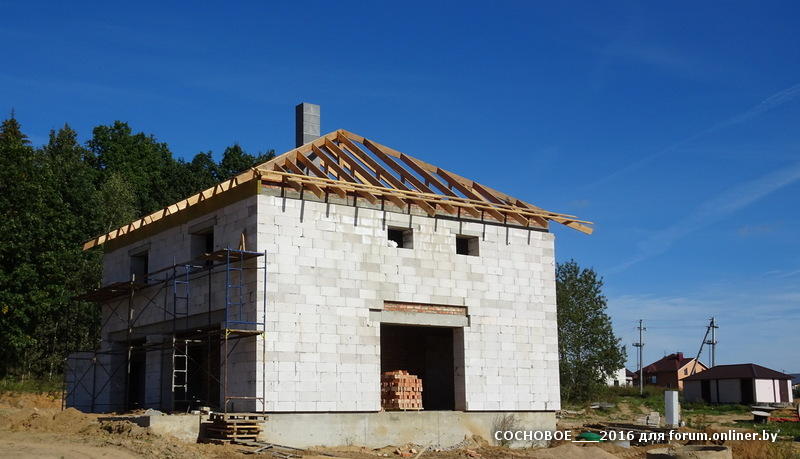

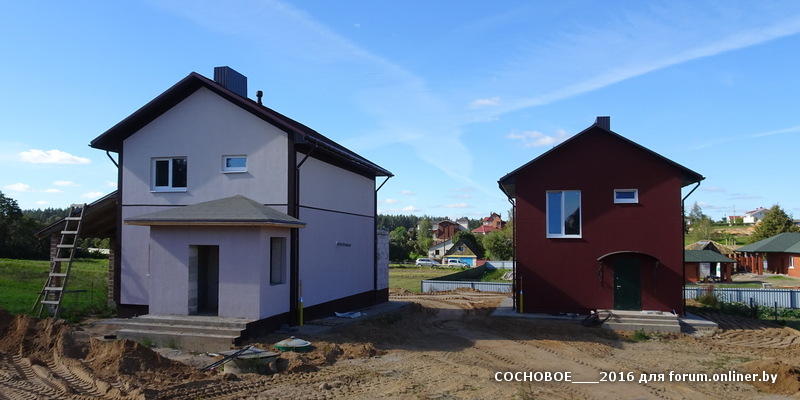

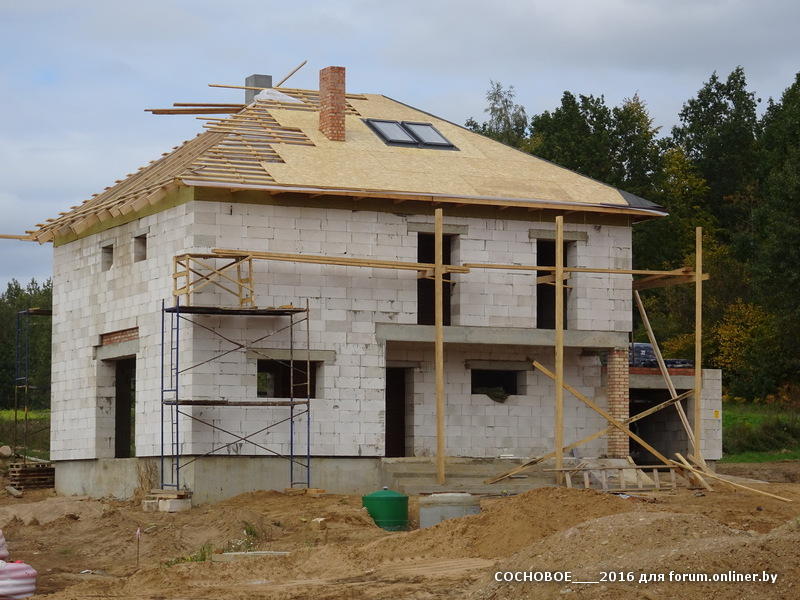

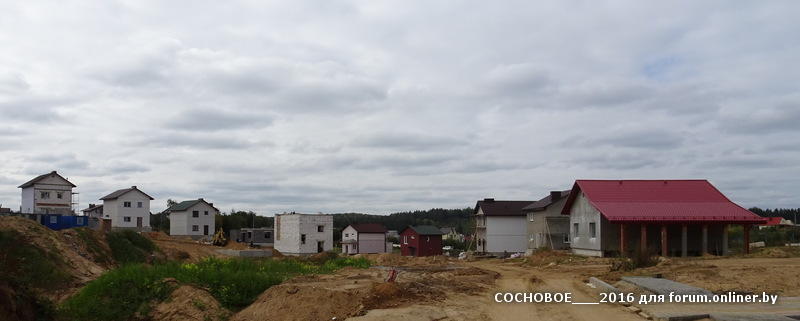

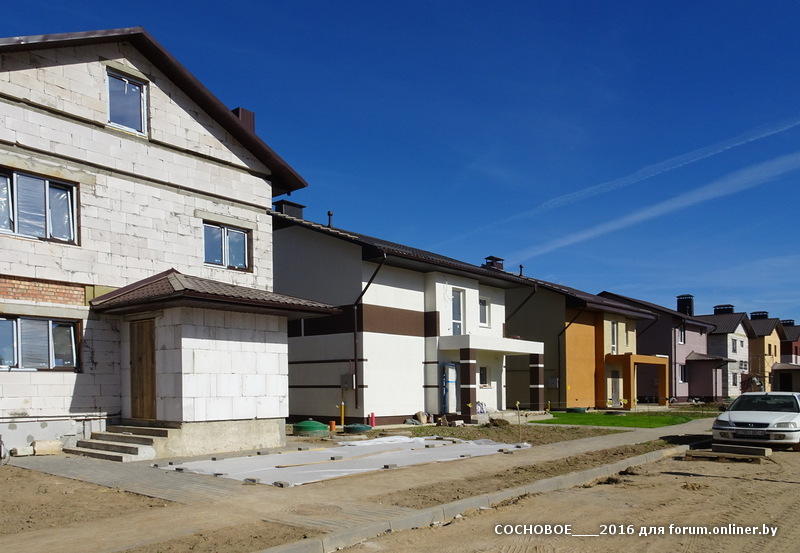

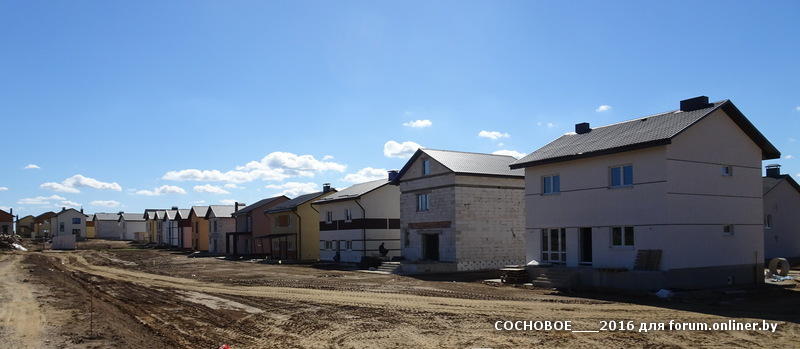

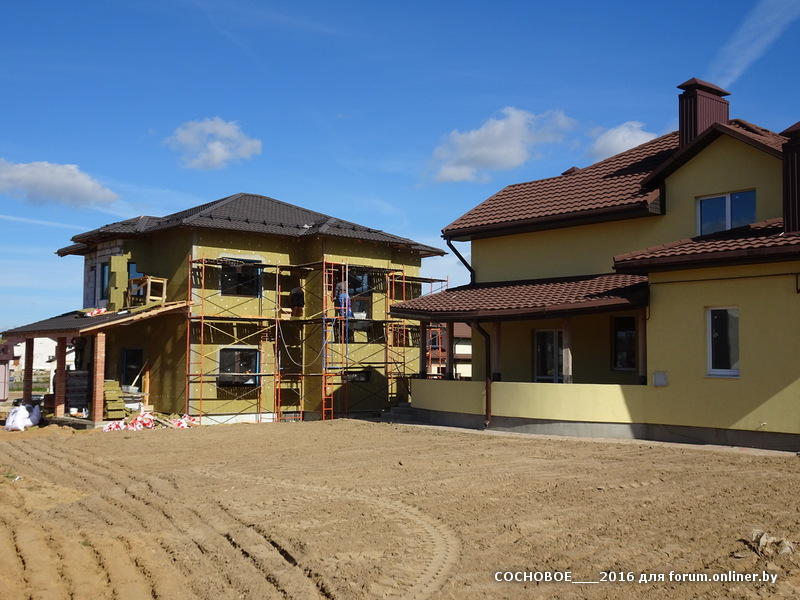

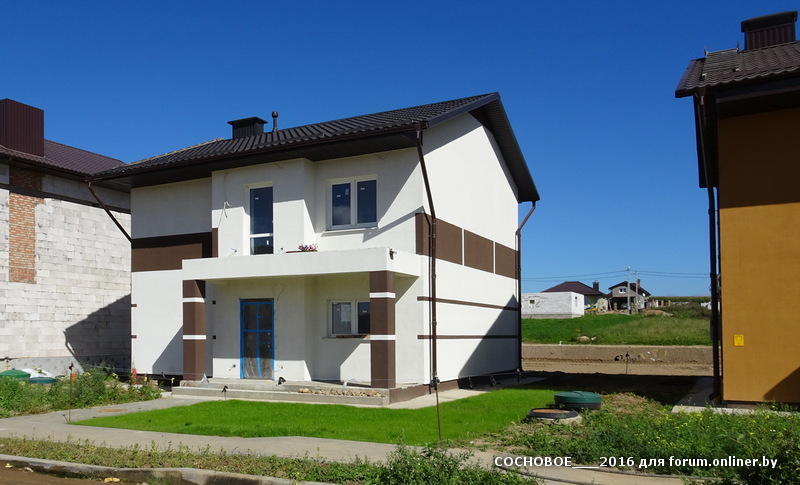

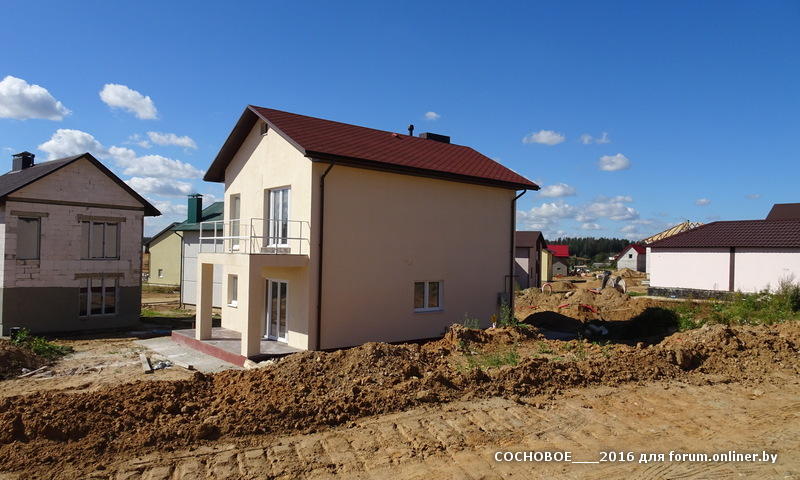

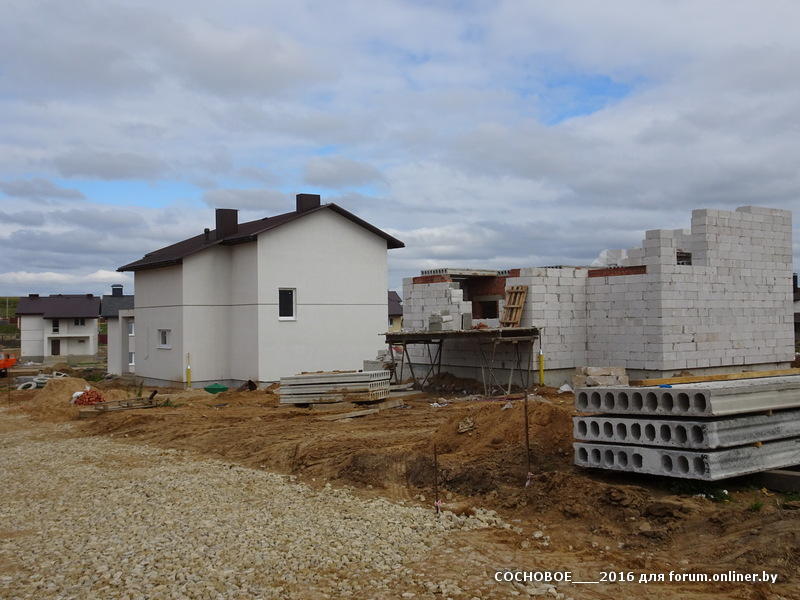

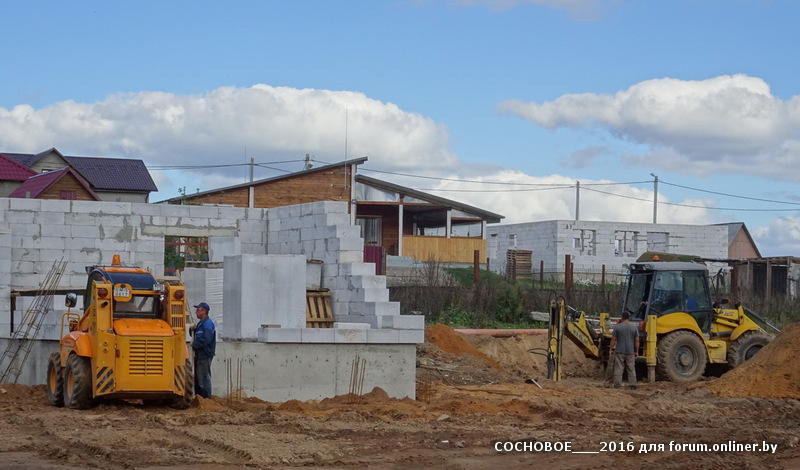

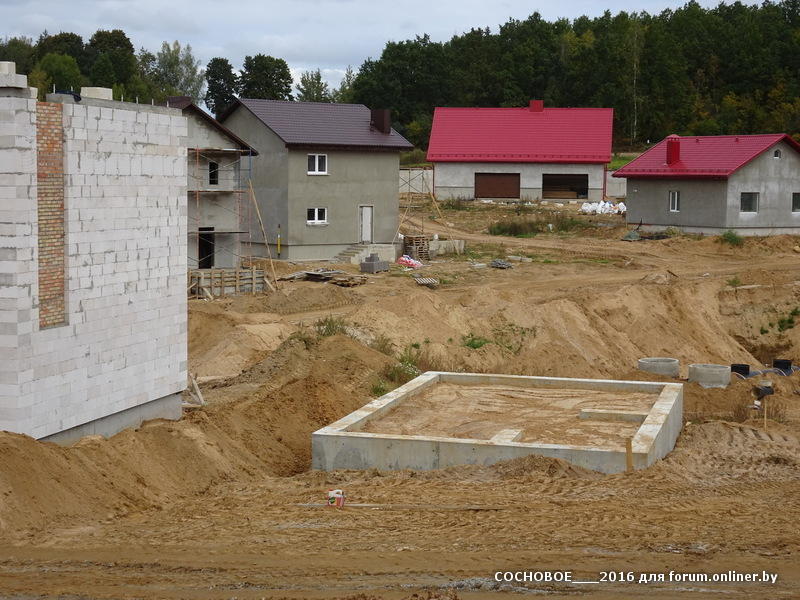

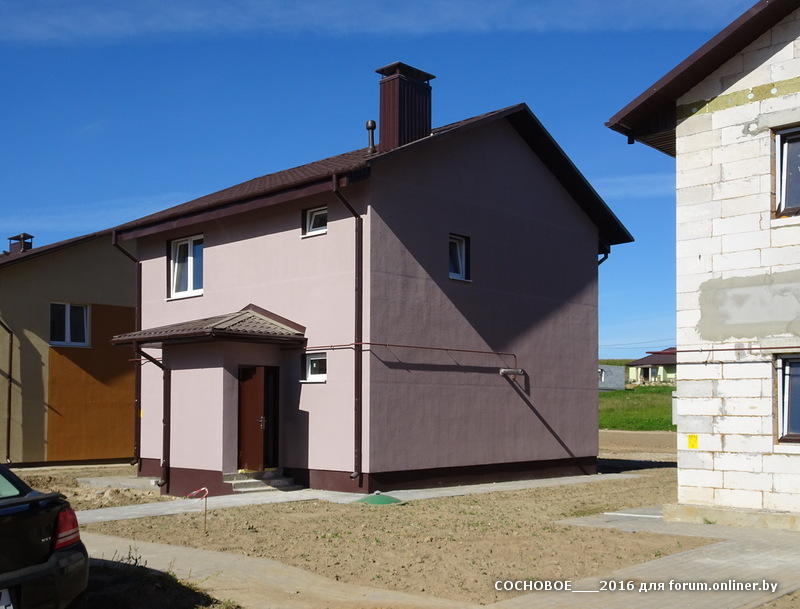

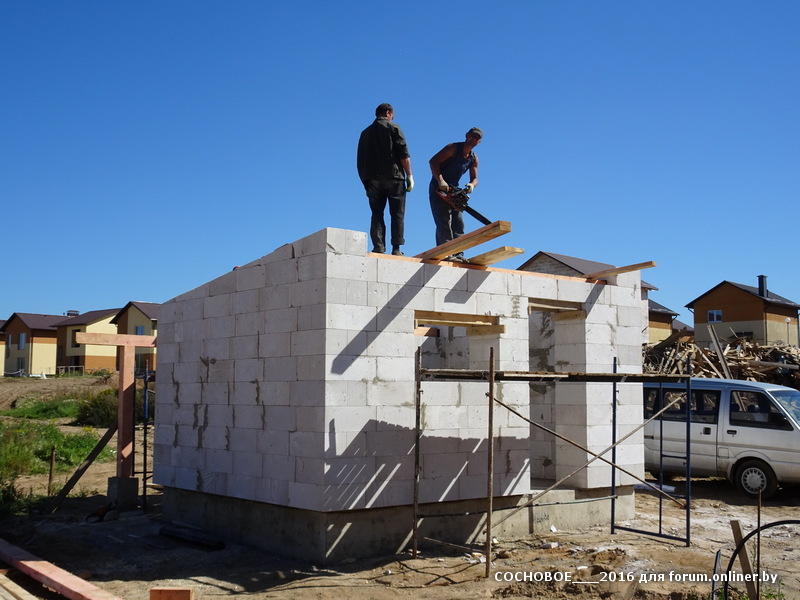

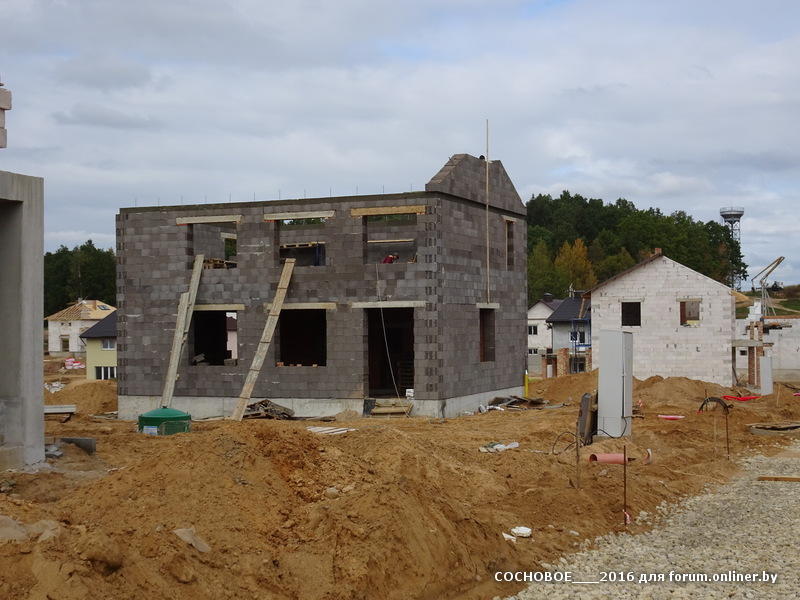

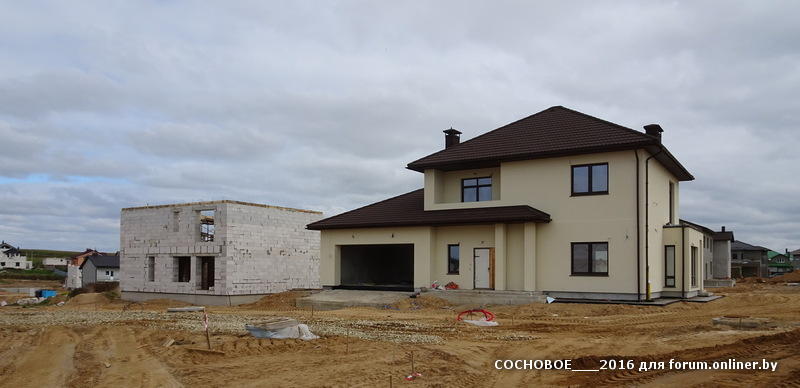

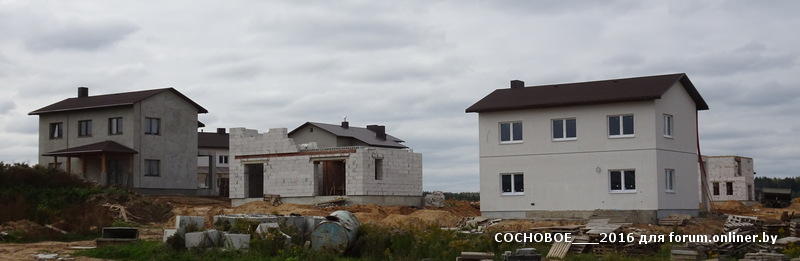

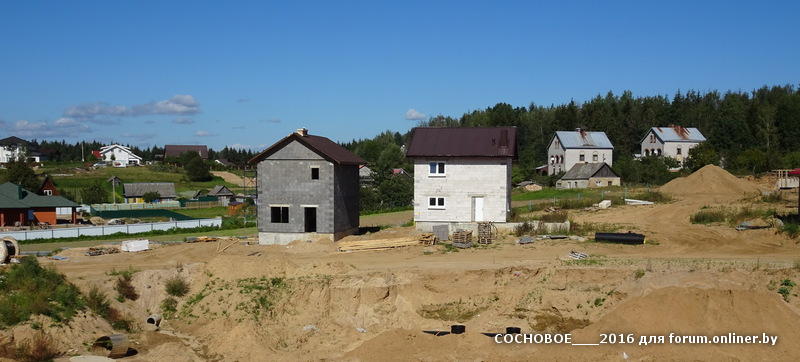

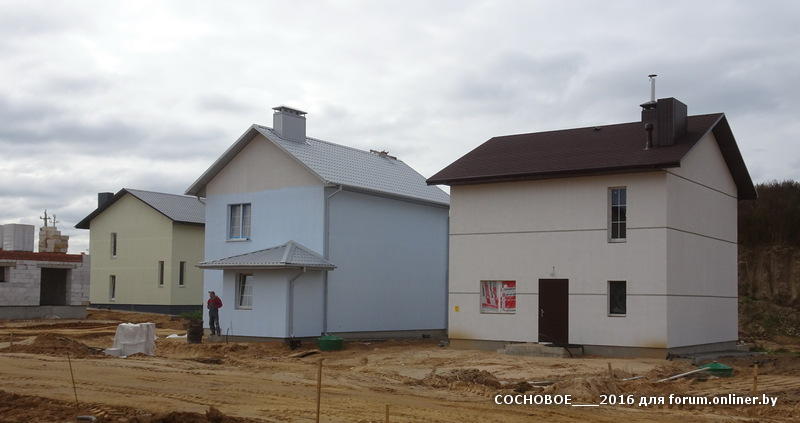

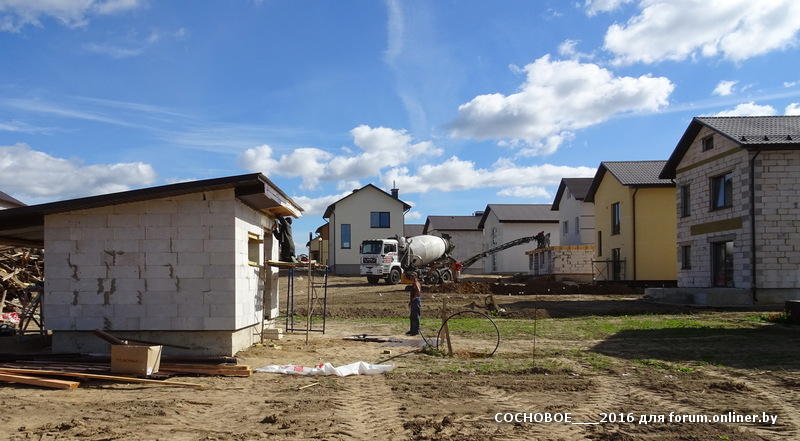

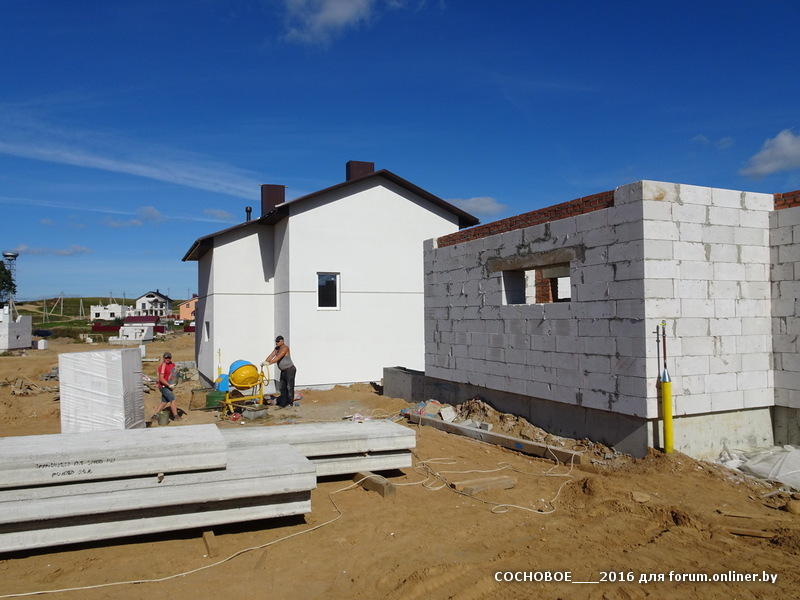

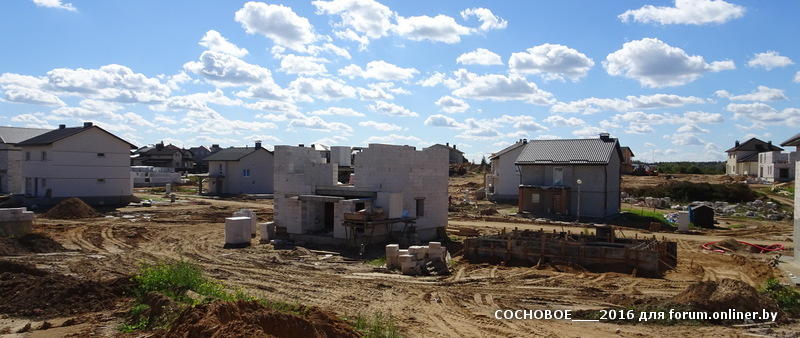

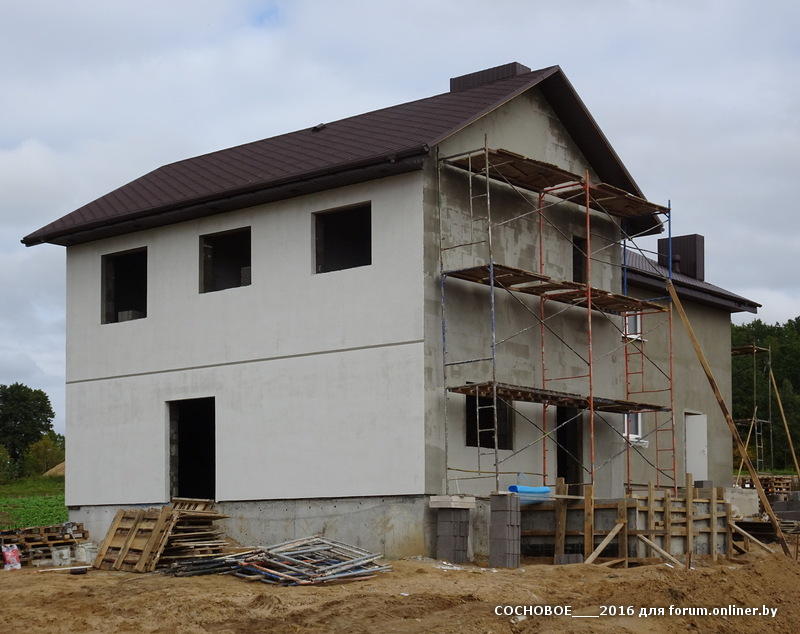

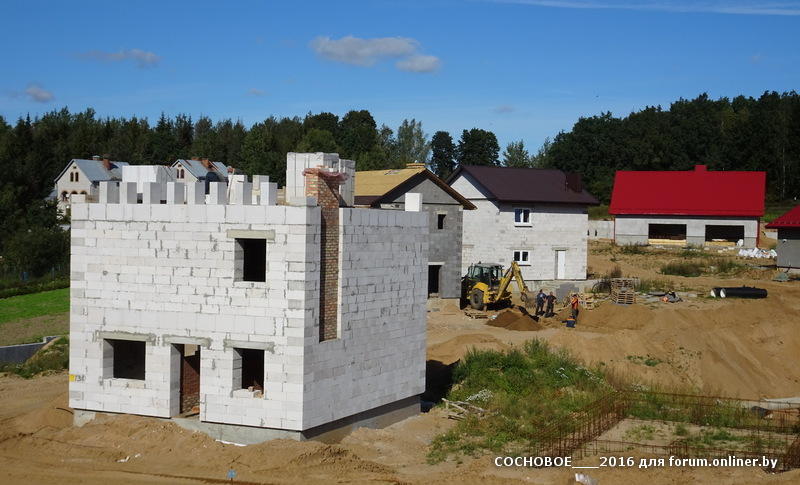

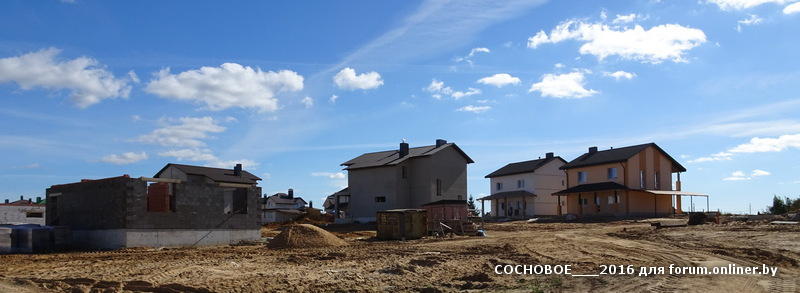

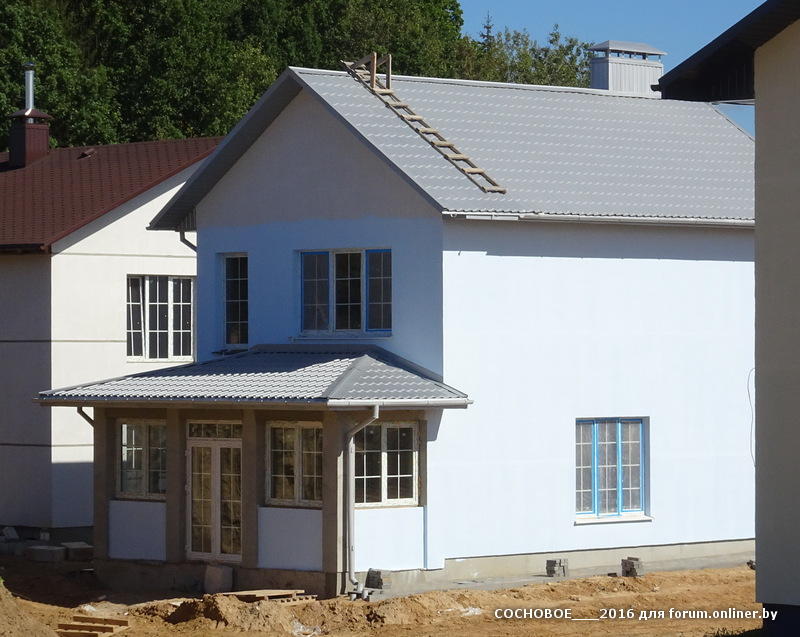

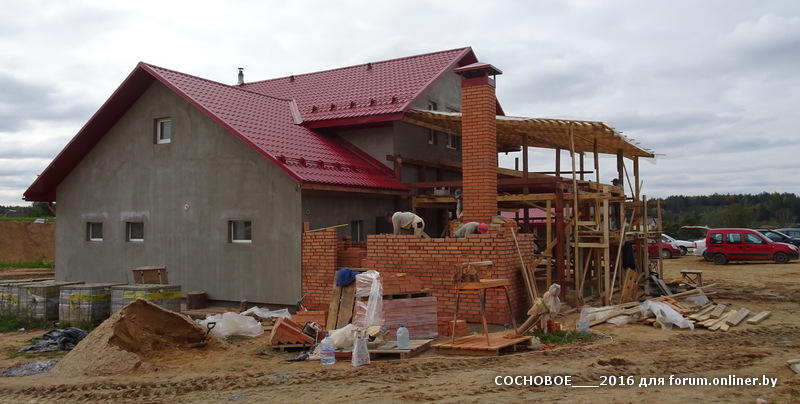

- строительство и сдача коттеджей по договорам,

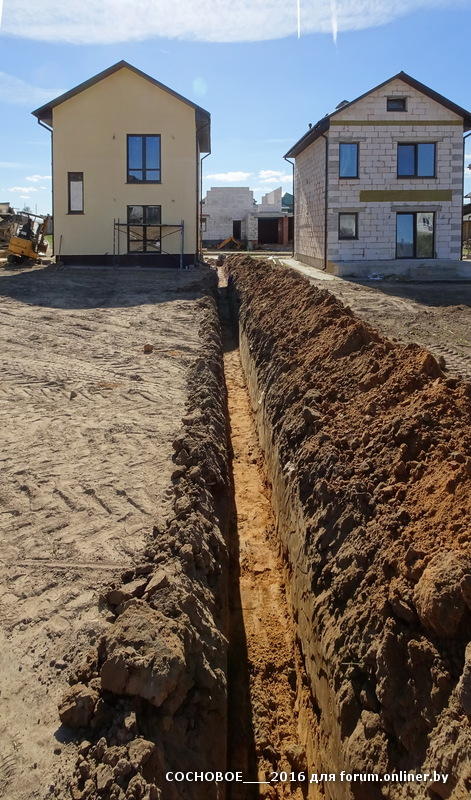

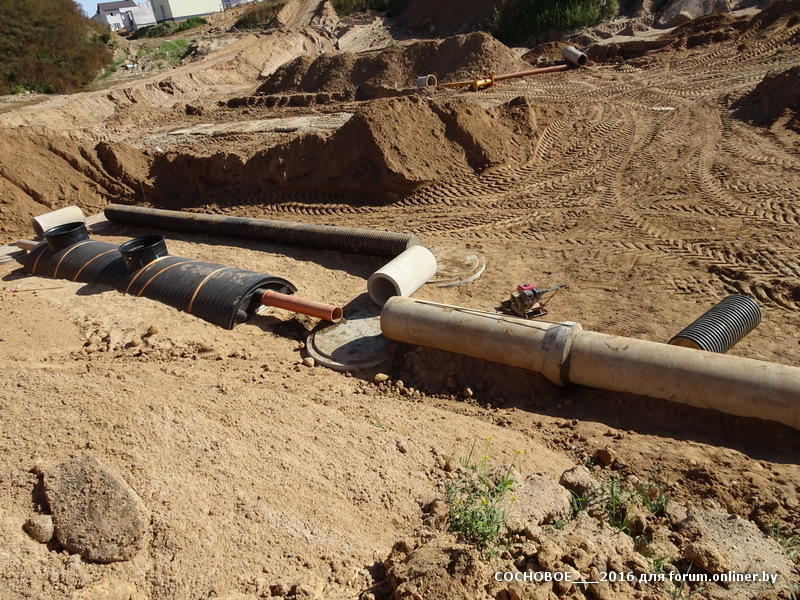

- в полном объеме все инженерные сети поселка с передачей на баланс ТС «Усадьба мечты»,

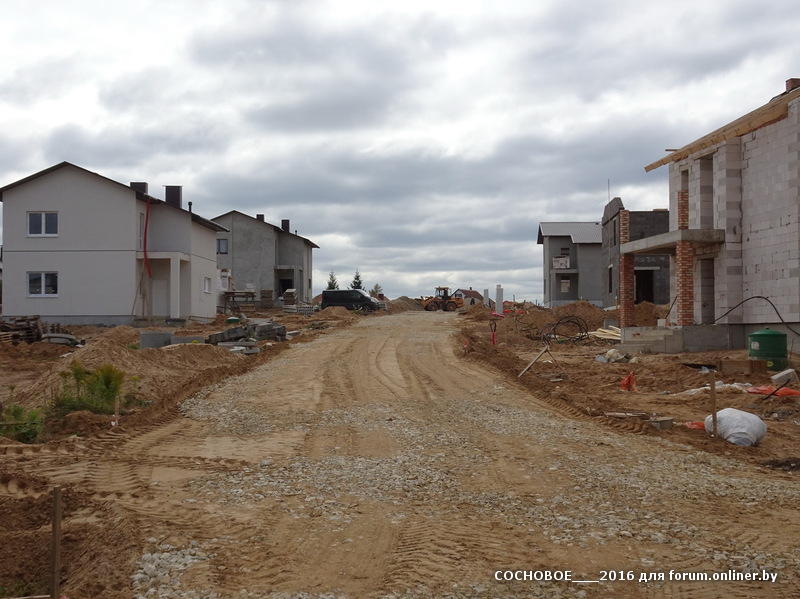

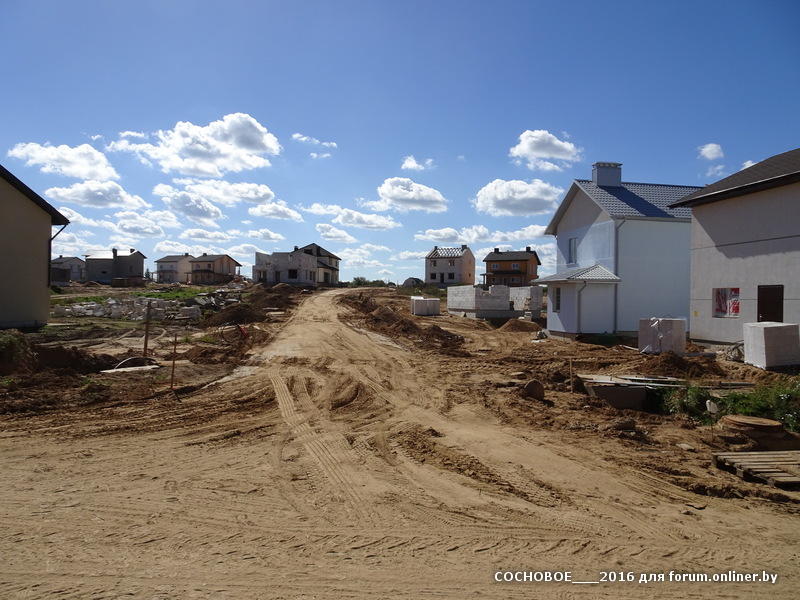

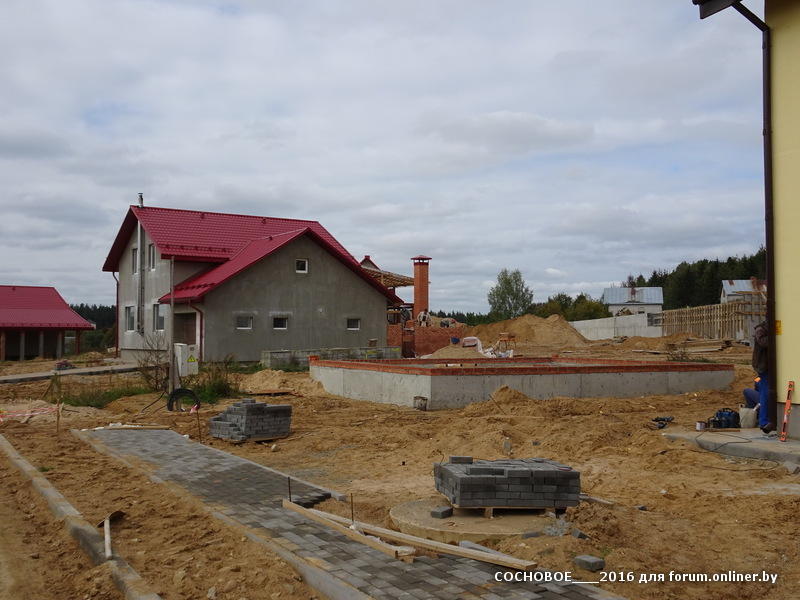

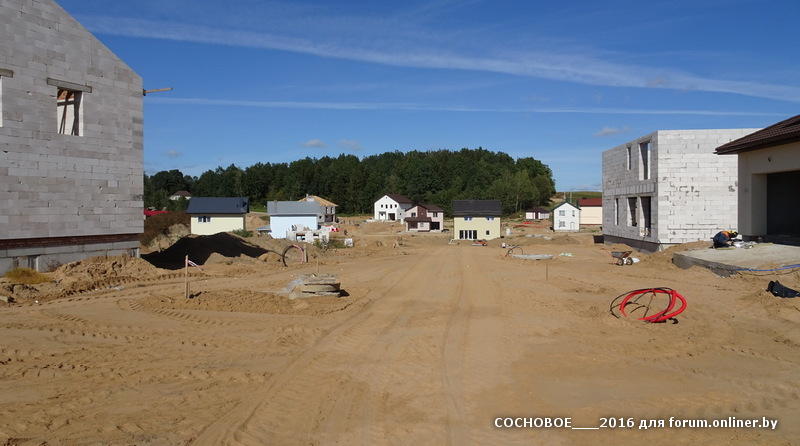

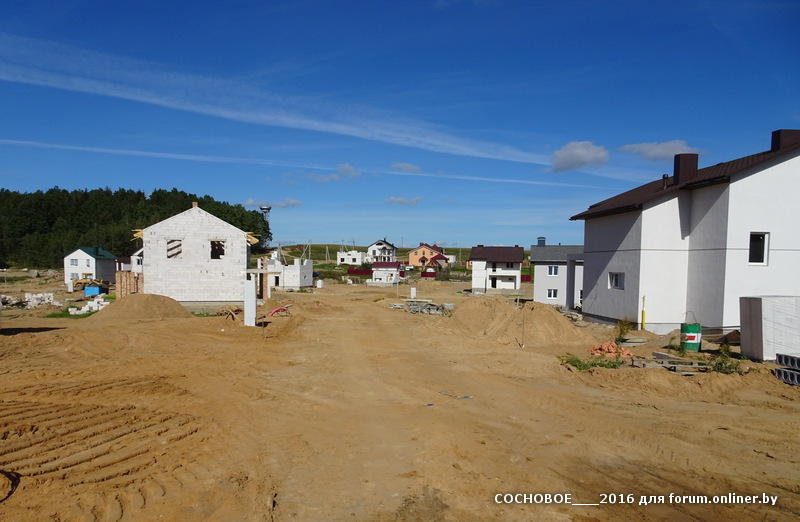

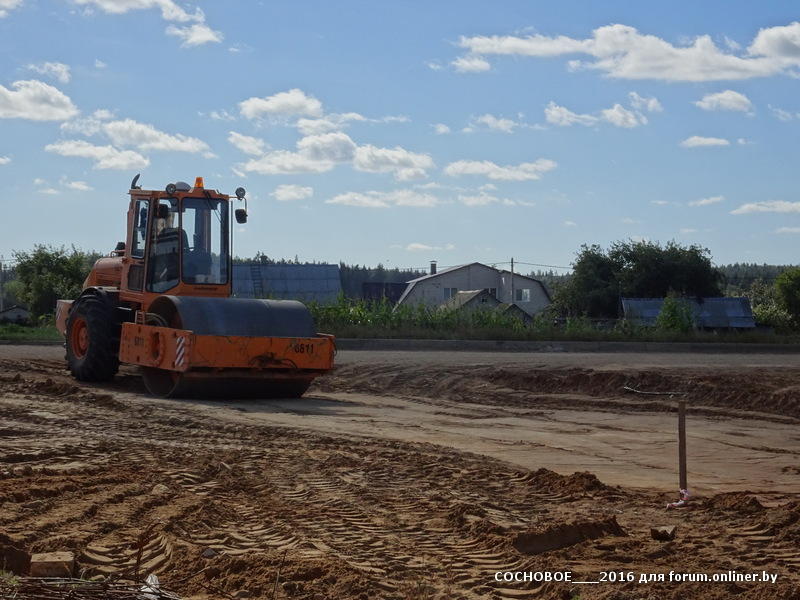

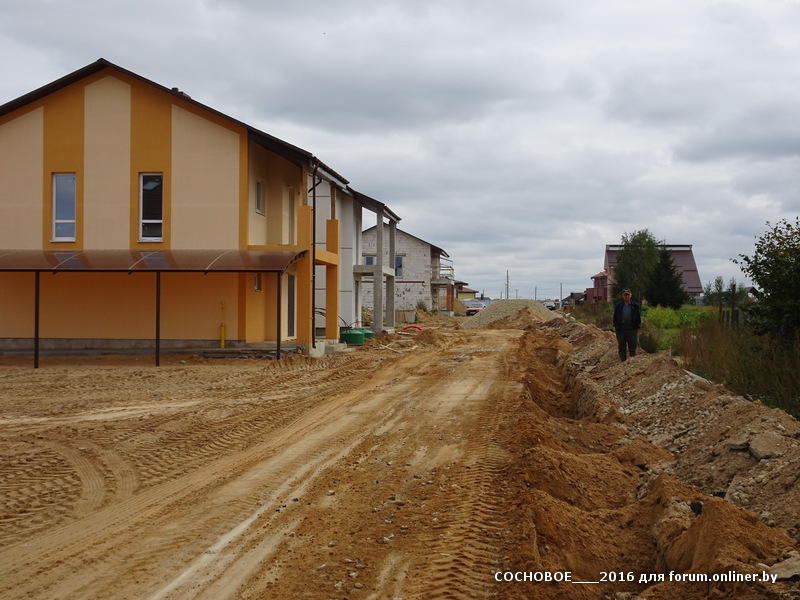

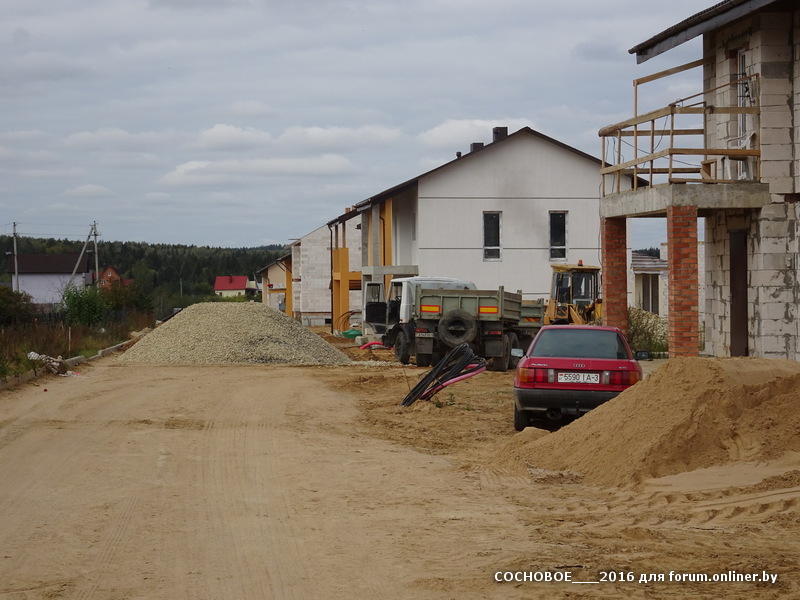

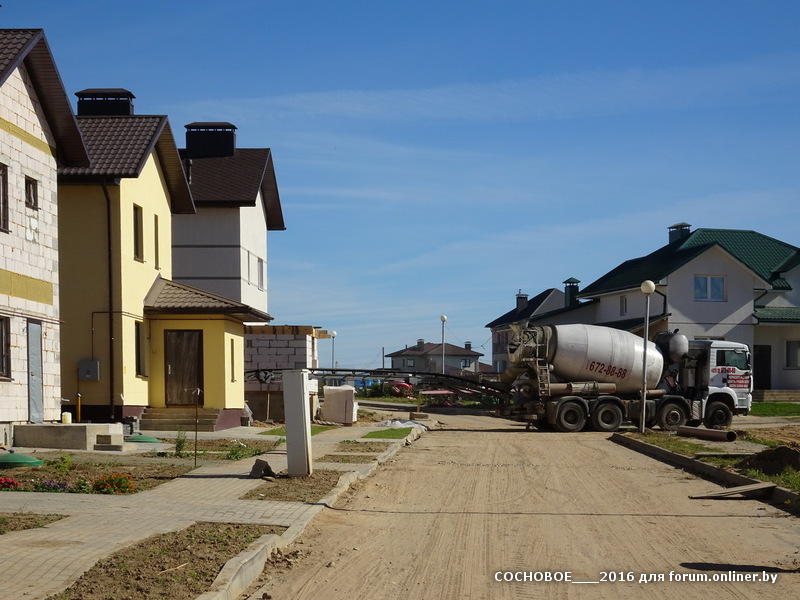

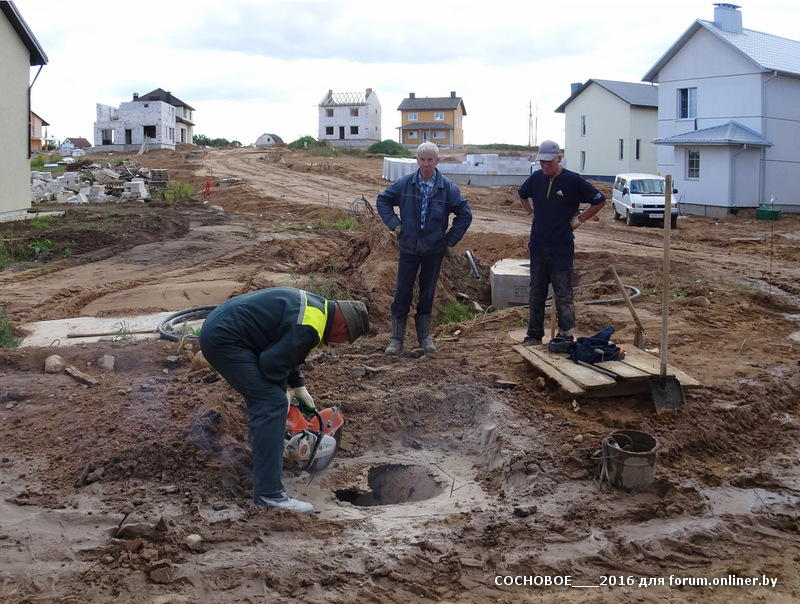

- уложен нижний слой асфальта на всех улицах, проложены тротуарные дорожки вдоль построенных домов,

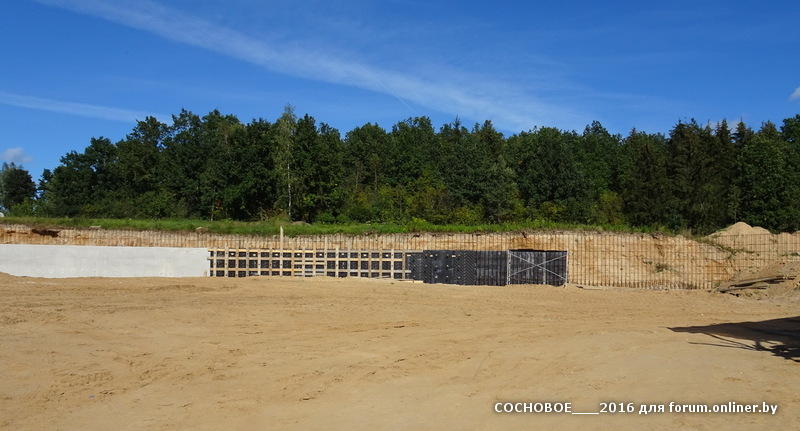

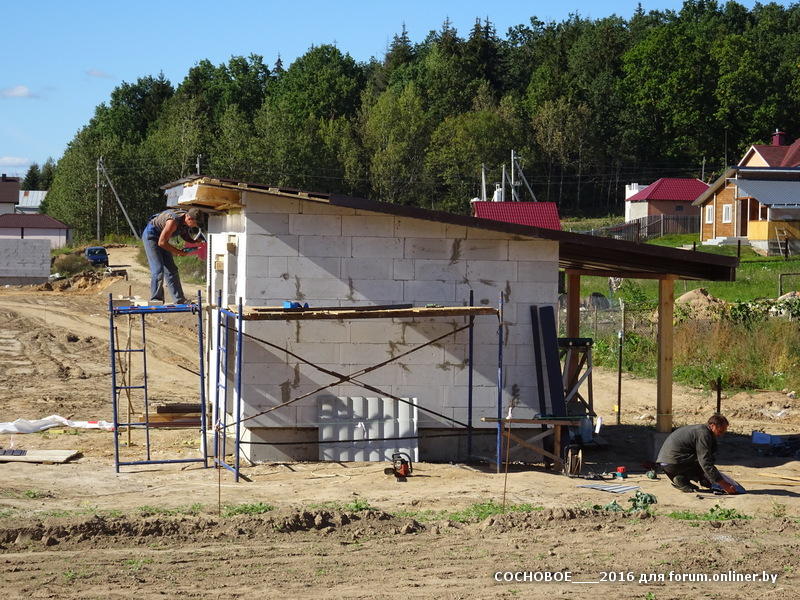

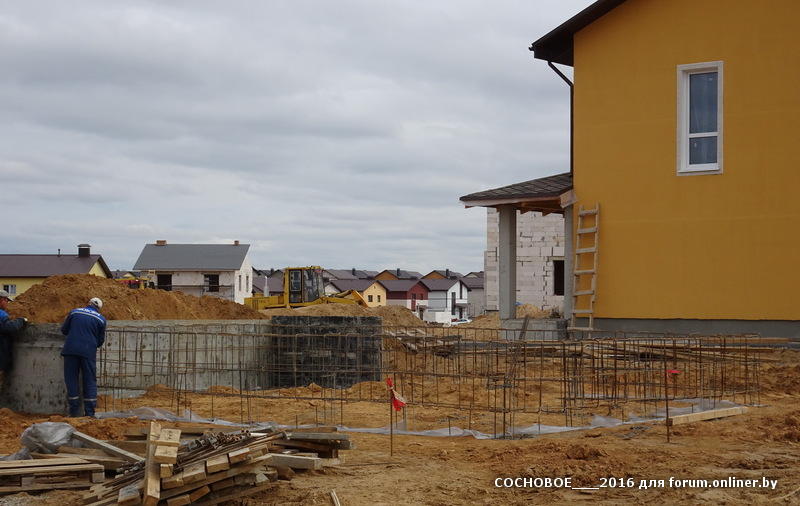

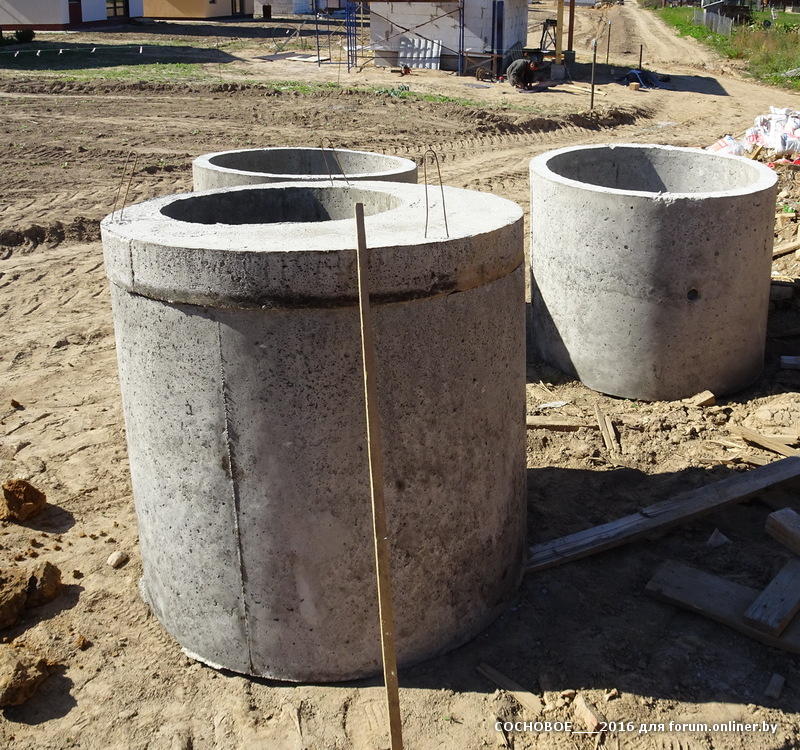

- установлены и засыпаны очистные сооружения, спланирован участок зеленой зоны

- начнем строительство магазина, ввод в эксплуатацию первая половина 2017 года

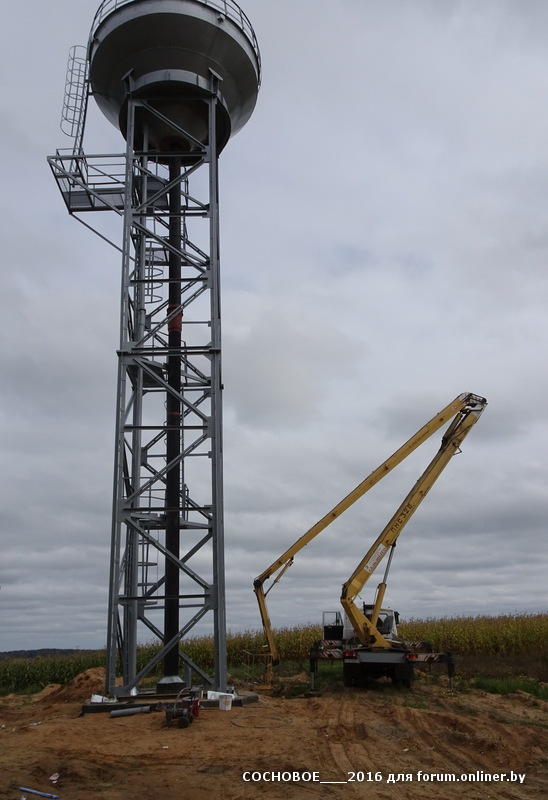

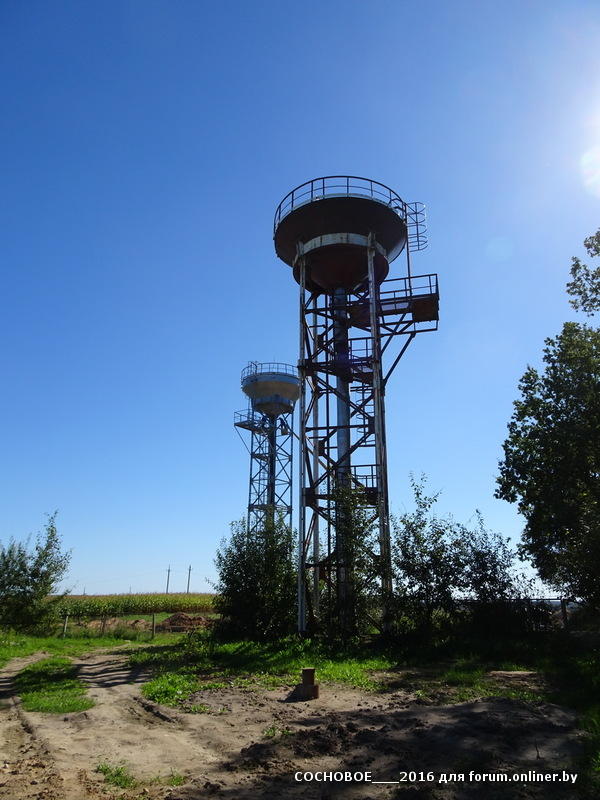

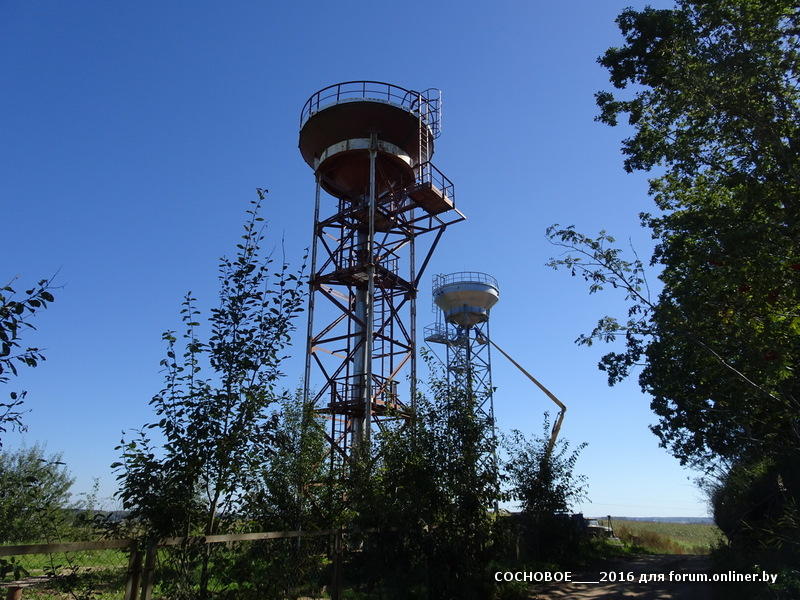

- закольцованы и сданы в эксплуатацию в водопроводную систему ЖКХ 3 артезианские скважины (на 2 башни).

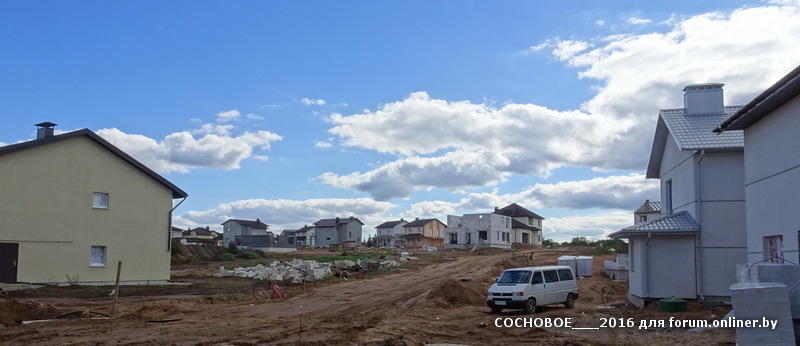

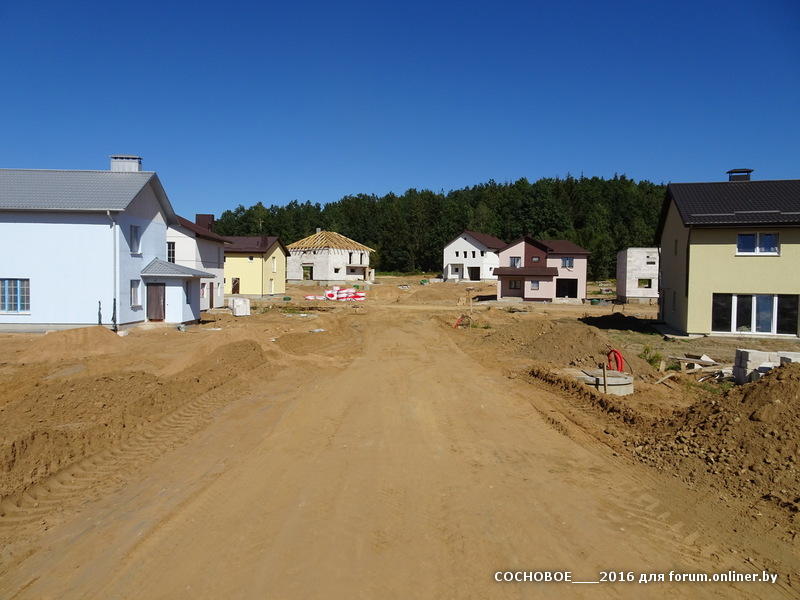

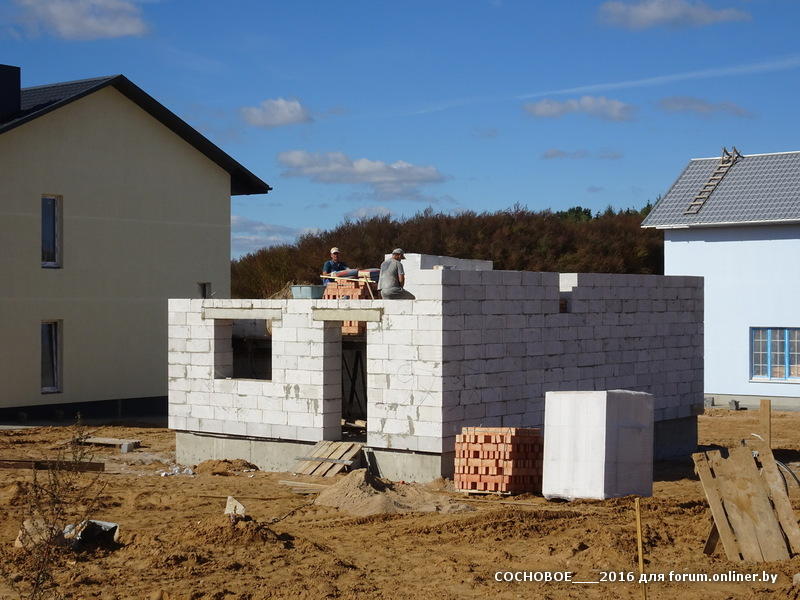

Остальное благоустройство (чистовой слой асфальта, озеленение, обустройство детской площадки и ограждение) будет перенесено на благоприятный период – до весны 2017 года. Строительство коттеджей продолжится по договорам долевого строительства по мере появления желающих. Новых участков ввиду их высокой аукционной стоимости пока не предвидится.
Ограждение периметра застройки поселка будет проходить этапами по отдельным участкам по согласованию с районным архитектором (есть жалобы «из деревни» по ограничению доступа к их огородам и новые, возникшие, но не до конца сформированные «пожелания» по «открытости/просматриваемости» самого ограждения).

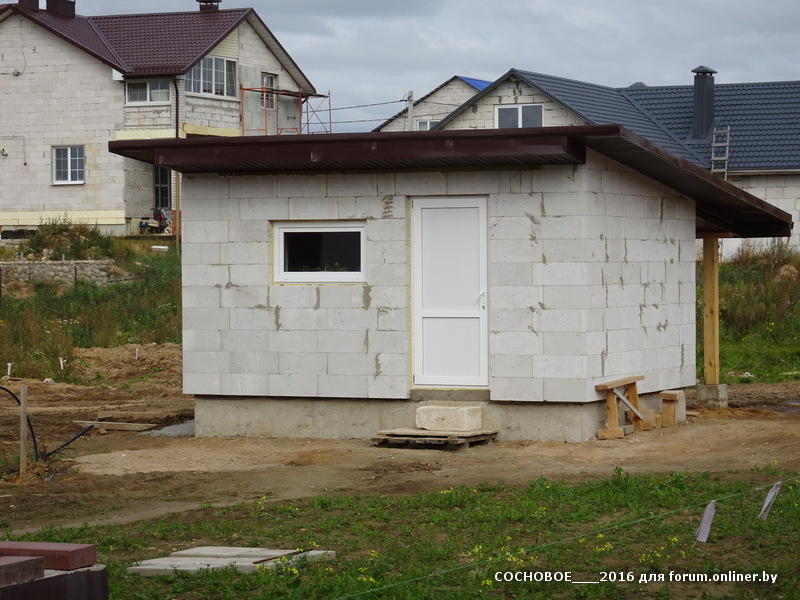

Напоминаем, что все капитальные строения (бани, гаражи, пристройки, сараи), не оформленные законным образом (проект и определенные согласования) подлежат сносу.
С целью предоставления определенных гарантий всем дольщикам и собственникам жилья в «IT-деревне «Сосновое» перенесенные на 2017 год работы и проекты зеленой зоны, детской площадки и описательная часть ограждения будут официально опубликованы до конца года.
В связи с тем, что поселок соответствует 5-му уровню ответственности, сроки строительства не нормируются.
Вся разрешительная документация приведена в соответствие.
