DeKaMa:Sam_3, Подразумевается подключение к общей сети( энергоснабжения , канализация ,вода и т.д)?
Да. Проект сетей, который находится на экспертизе, согласование, прокладка сетей, подключение и соответственно средства на все эти работы...
DeKaMa:Sam_3, Подразумевается подключение к общей сети( энергоснабжения , канализация ,вода и т.д)?
Да. Проект сетей, который находится на экспертизе, согласование, прокладка сетей, подключение и соответственно средства на все эти работы...
umych:ни о чём, мутная вода
Умеют они отвечать
Главное,что хотят довести до дольщиков-"Решением Мингорисполкома №......... от .......... ГПС согласовано изменение срока строительства объекта до 01.07.2015"
Zvezdochet:anton2005:Приветствую всех. что то на сайте ГПС на 1-дом все квартиры свободны.
Решили продать по второму разу
![]()
Не волнуйтесь,наверняка вносят изменения в "шахматку",только и всего
Добрый день. Что значит на 1-дом все квартиры свободны? вы хороший вопрос затронули, может быть каждый будет писать,какой номер квартиры купил,тем самым,мы проверим,не повторяется ли повторно продажа квартир?
Не пишите ерунды, никто тут квартиры по второму разу не продает!
Инженерные сети и сроки сдачи- вот, что действительно важно!
flex1976:Это очень оптимистично! Но вполне реально! Вопрос- сможет ли ГПС?
Не,ну зима 2015 плавно перетекает в зиму 2016. Если что
Ну крайний срок весна 2016
Шутка юмора.
|
офлайн
Tanya-strong
Neophyte Poster
|
|
|
15 |
10 лет на сайте Город:
|
завтра собираюсь платить за квартиру (однушку). Номер 19 первый подъезд.Может кто-то уже её купил?Есть какие-то сомнения, дом строится с 2013 года, а свободные квартиры еще есть....
Tanya-strong:завтра собираюсь платить за квартиру (однушку). Номер 19 первый подъезд.Может кто-то уже её купил?Есть какие-то сомнения, дом строится с 2013 года, а свободные квартиры еще есть....
Tanya-strong:завтра собираюсь платить за квартиру (однушку). Номер 19 первый подъезд.Может кто-то уже её купил?Есть какие-то сомнения, дом строится с 2013 года, а свободные квартиры еще есть....
Не слушайте ерунду, это государственной предприятие, какие продажи по второму кругу
. Квартиры свободные есть потому что они ценник держали в свое время выше среднего.. сейчас предложение у них хорошее было по цене во время акции, вам решать, здесь вся проблема в сроках сдачи, но за такие цены, которые они сейчас предлагали, наверное можно и потерпеть
А шахматку они подчистили для того чтобы мы не поняли сколько квартир продано.. Что бы не было предпосылок аудит запрашивать для тех кто жаловался на них... Чисто моё мнение
|
офлайн
Tanya-strong
Neophyte Poster
|
|
|
15 |
10 лет на сайте Город:
|
раз квартиры продаются, деньги будут поступать, может и строительство ускорится.. Будем надеяться.... Хотелось бы новый год встретить в новой квартире...
Tanya-strong:раз квартиры продаются, деньги будут поступать, может и строительство ускорится.. Будем надеяться.... Хотелось бы новый год встретить в новой квартире...
Хотелось бы
суде по всему вы все правильно пониманимаете
Уважаемые участники форума!
Строительное унитарное предприятие "ГОРИЗОНТПРОЕКТСТРОЙ" прикладывает максимальные усилия для обеспечения ввода жилого дома №1 в заявленный срок - до 1.07.2015.
К сожалению, некоторыми участниками форума не всегда правильно трактовалась информация, размещенная на сайте www. hps.by о наличии свободных квартир. С целью исключения недоразумений было принято решение об исключении данной информации из официального сайта. Всю информацию можно получить по телефону либо на консультации в отделе продаж.
Что касается возможности повторной продажи квартиры, то "ГОРИЗОНТПРОЕКТСТРОЙ" поясняет: согласно действующего законодательства каждый договор, дополнительное соглашение, акт о расторжении договора подлежат обязательной регистрации в комитете строительства и инвестиций Мингорисполкома, что ПОЛНОСТЬЮ ИСКЛЮЧАЕТ возможную повторную продажу.
Дополнительно сообщаем, что согласно п. 6.1.2. договора о создании объекта долевого строительства предусмотрено право Дольщика ПО СОГЛАСОВАНИЮ с Заказчиком посещать место строительства объекта долевого строительства В УСТАНОВЛЕННОЕ Заказчиком время, соблюдая при этом требования техники безопасности.
Строительное унитарное предприятие "ГОРИЗОНТПРОЕКТСТРОЙ" приносит свои извинения за причиненные неудобства, связанные с переносом срока ввода объекта в эксплуатацию.
Уважаемый HPS. Как лично Вы оцениваете перспективы грядущего неизбежного переноса срока сдачи дома #1? Ведь у Вас есть уже такой опыт. Шаг переноса всегда равен 3-м мес., или возможны другие (желательно более короткие) его варианты?
В настоящее время ГПС ведет активную работу, направленную на завершение строительно-монтажных работ по объекту. Перенос сроков ввода объекта был обусловлен объективными причинами - внесением изменений в проектно-сметную документацию и необходимостью смены генерального подрядчика. ГПС в настоящее время не планирует перенос срока ввода объекта.
ГПС просит с пониманием отнестись к сложившейся ситуации. Негативные отклики (зачастую сформированы на основе личных убеждений) формируют искаженную картину происходящего и тем самым снижают спрос на оставшиеся не проданные квартиры. Отсутствие продаж не самым лучшим образом влияет на ход строительства.
Уважаемые участники форума!
Спасибо за то, что Вы принимаете активное участие в ходе строительства. Пожалуйста! Давайте жить дружно!
Своевременный ввод в эксплуатацию жилого дома №1 - наша общая цель.
В случае возникновения вопросов предлагаем размещать их на форуме. ГПС будет оперативно отвечать на них, а при выявлении недоработок с нашей стороны ГПС обязуется своевременно реагировать.
|
офлайн
Неизвестный кот
Member
|
|
|
261 |
21 год на сайте Город:
|
ГПС, спасибо большое что таки вышли на связь здесь. Мне кажется, что можно более конструктивно общаться здесь, когда вторая сторона тоже идет на контакт.
Как правило, когда человек не знает, что реально происходит, он начинает догадываться. Когда начинает догадываться, то, как правило, не в лучшую сторону. ![]()
Лично от меня вопросы следующие:
1. ведётся ли сейчас монтаж сетей и когда планируется сдача сетей? К концу лета реально?
2. сколько квартир осталось продать?
3. когда начнутся продажи во втором доме?

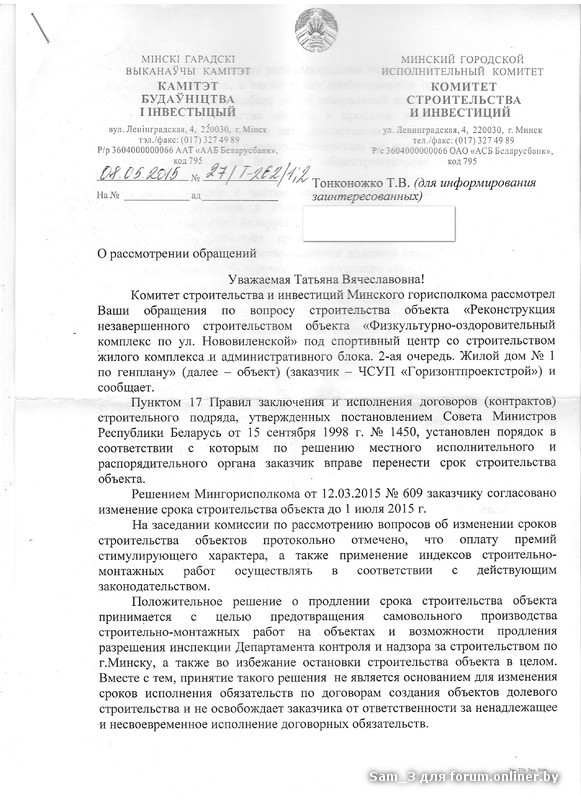

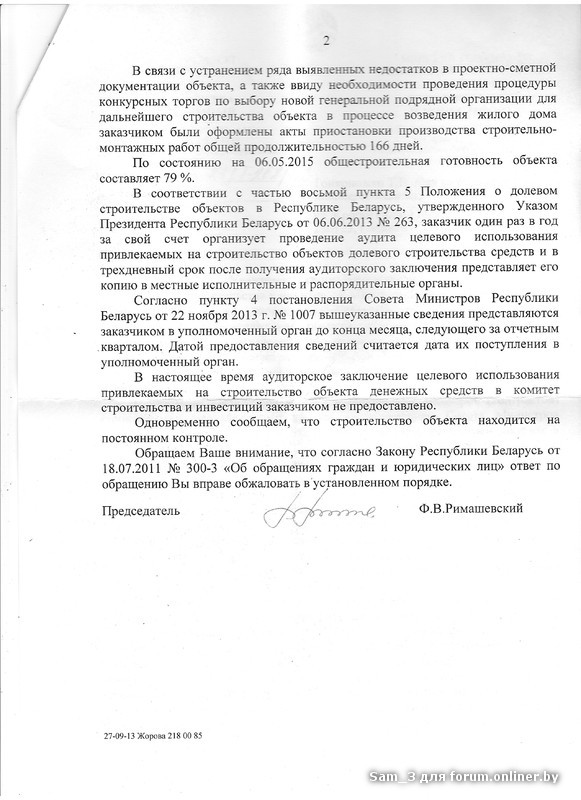

Sam_3:Есть копия выписки из решения Мингорисполкома о переносе сроков строительства.
Добавлено спустя 32 секундыДобавлено спустя 1 минута 43 секундыКопию этого документа, в соответствии с договором, ГПС обязан прикладывать к допам.
Уважаемый ГПС Разъясните, пожалуйста пункт 1.13.
Дом будет сдаваться 30 июня без инженерных сетей, или ждать с 1 июля новый доп на продление сроков строительства, где будет вестись работа по инженерным сетям.
HPS:В настоящее время ГПС ведет активную работу, направленную на завершение строительно-монтажных работ по объекту. Перенос сроков ввода объекта был обусловлен объективными причинами - внесением изменений в проектно-сметную документацию и необходимостью смены генерального подрядчика. ГПС в настоящее время не планирует перенос срока ввода объекта.
ГПС просит с пониманием отнестись к сложившейся ситуации. Негативные отклики (зачастую сформированы на основе личных убеждений) формируют искаженную картину происходящего и тем самым снижают спрос на оставшиеся не проданные квартиры. Отсутствие продаж не самым лучшим образом влияет на ход строительства.
Уважаемые участники форума!
Спасибо за то, что Вы принимаете активное участие в ходе строительства. Пожалуйста! Давайте жить дружно!
Своевременный ввод в эксплуатацию жилого дома №1 - наша общая цель.
В случае возникновения вопросов предлагаем размещать их на форуме. ГПС будет оперативно отвечать на них, а при выявлении недоработок с нашей стороны ГПС обязуется своевременно реагировать.
Добрый день, сложно "относиться с пониманием", когда "жить дружно" приходится у родственников. Когда реальную информацию о ходе строительства можно уточнить только приехав на объект и все увидеть своими глазами.
Из Ваших заявлений "ГПС в настоящее время не планирует перенос срока ввода объекта" есть несколько вопросов, можете считать это официальным обращением:
1. Когда будет проведено общее собрание дольщиков на предмет: создания ТС и соответственно обсуждение массы организационных вопросов (если перенос сроков строительства не планируется)?
2. Сообщите, пожалуйста, на каком этапе находятся:
- прокладка инженерных сетей
- когда будет происходить подключение (если перенос сроков строительства не планируется)?
3. Благоустройство прилегающей территории до 01.07.:
- озеленение
- парковочные места (если перенос сроков строительства не планируется)?
Ну и раз уж Вы обещали: "В случае возникновения вопросов предлагаем размещать их на форуме. ГПС будет оперативно отвечать на них" - Очень жду от Вас внятных ответов.
Sam_3:HPS:В настоящее время ГПС ведет активную работу, направленную на завершение строительно-монтажных работ по объекту. Перенос сроков ввода объекта был обусловлен объективными причинами - внесением изменений в проектно-сметную документацию и необходимостью смены генерального подрядчика. ГПС в настоящее время не планирует перенос срока ввода объекта.
ГПС просит с пониманием отнестись к сложившейся ситуации. Негативные отклики (зачастую сформированы на основе личных убеждений) формируют искаженную картину происходящего и тем самым снижают спрос на оставшиеся не проданные квартиры. Отсутствие продаж не самым лучшим образом влияет на ход строительства.
Уважаемые участники форума!
Спасибо за то, что Вы принимаете активное участие в ходе строительства. Пожалуйста! Давайте жить дружно!
Своевременный ввод в эксплуатацию жилого дома №1 - наша общая цель.
В случае возникновения вопросов предлагаем размещать их на форуме. ГПС будет оперативно отвечать на них, а при выявлении недоработок с нашей стороны ГПС обязуется своевременно реагировать.Добрый день, сложно "относиться с пониманием", когда "жить дружно" приходится у родственников. Когда реальную информацию о ходе строительства можно уточнить только приехав на объект и все увидеть своими глазами.
Из Ваших заявлений "ГПС в настоящее время не планирует перенос срока ввода объекта" есть несколько вопросов, можете считать это официальным обращением:
1. Когда будет проведено общее собрание дольщиков на предмет: создания ТС и соответственно обсуждение массы организационных вопросов (если перенос сроков строительства не планируется)?
2. Сообщите, пожалуйста, на каком этапе находятся:
- прокладка инженерных сетей
- когда будет происходить подключение (если перенос сроков строительства не планируется)?
3. Благоустройство прилегающей территории до 01.07.:
- озеленение
- парковочные места (если перенос сроков строительства не планируется)?
Ну и раз уж Вы обещали: "В случае возникновения вопросов предлагаем размещать их на форуме. ГПС будет оперативно отвечать на них" - Очень жду от Вас внятных ответов.
А в ответ тишина......
